Účelem kapitoly je stanovit závazný způsob, jak orgán veřejné moci používá metodiku Digital First při přípravě, realizaci a provozu digitální služby tak, aby rozhodnutí vznikala včas, existovaly prokazatelné důkazy (artefakty), bylo jasně odděleno řízení digitální služby od řízení ICT projektu a metodika byla použitelná v reálné praxi (včetně dodavatelského režimu).
Digital First (digital by default) znamená, že digitální kanál je výchozí způsob poskytování nové nebo měněné služby; zároveň se zachovává alternativa pro uživatele, kteří digitální kanál využít nemohou.
Orgán veřejné moci MUSÍ nejpozději před schválením projektového záměru formálně rozhodnout a doložit, že:
|
POZOR Pokud úřad nerozhodne podle této kapitoly, typicky vznikne projekt bez rozhodovací disciplíny: dodávky běží, ale nevznikají důkazy o zákonnosti, bezpečnosti, přístupnosti a provozní připravenosti. Důsledkem bývá stopka těsně před spuštěním nebo provozní incidenty po spuštění. |
TABULKA 1 – Povinné výstupy
| Název výstupu | Minimální obsah | Kdo odpovídá za existenci | Kdy MUSÍ existovat | Kde se vede |
| Rozhodnutí o závazném použití metodiky Digital First | Záznam rozhodnutí, rozsah (na jakou službu), datum, schvalovatel | Nositel projektu / Řídicí výbor projektu | Nejpozději při přípravě podkladů ke schválení projektového záměru | Repository projektu + spisová služba (pokud relevantní) |
| Plán aplikace metodiky (1–2 strany) | Seznam kontrolních bran, povinných artefaktů, harmonogram na úroveň fází, způsob správy rozhodnutí | Projektový manažer (PM) | Nejpozději před zahájením projektu (kick-off) | Repository projektu |
| Evidence pack – index | Index důkazů, odpovědné osoby za obsah, pravidla verzování, odkaz na umístění | PM (vedení) + přispěvatelé dle odpovědností | Nejpozději k první kontrolní bráně | Repository projektu |
| Decision log (log rozhodnutí) | ID rozhodnutí, popis, varianty, kritéria, kdo rozhodl, datum, dopad, odkazy na důkazy | PM (správa), Nositel (schvaluje klíčová rozhodnutí) | Průběžně od prvního rozhodnutí | Repository projektu |
| Mapa "řízení služby vs. řízení projektu" | Rozhraní: co je řízení služby (odpovědnost po spuštění) a co je řízení projektu (dodávka změny) | Nositel + PM | Nejpozději před zahájením projektu | Repository projektu |
| Kalendář kontrolních bran a účastníků | Termíny, účastníci, vstupy/výstupy, pravidlo STOP/GO, vazba na Řídicí výbor projektu | PM | Nejpozději po schválení projektového záměru a před detailním plánováním | Repository projektu |
|
ČASTÁ CHYBA Evidence pack se „slíbí“, ale není nikde fyzicky založený (chybí index a jednotné místo). Ve chvíli auditu nebo incidentu se pak dohledává „v e-mailech“ nebo „u dodavatele“. |
||||
|
DŮSLEDEK Selhání se typicky projeví jako zpoždění v závěru, právní blokace, bezpečnostní stopka, nepřístupnost, nárůst změn a dodatků nebo provozní incidenty po spuštění. V projektovém řízení se to projeví eskalacemi nad tolerance a krizovým rozhodováním. |
Checklist – základní pravidla (MUSÍ / NESMÍ / MĚLO BY):
|
TIP Zaveďte pravidlo: „Žádné rozhodnutí bez odkazu na důkaz.“ V decision logu musí být u každého zásadního rozhodnutí minimálně jeden odkaz do evidence packu. |
Rozhraní je závazné: metodika Digital First řídí obsah a kvalitu digitální služby; Metodika řízení ICT projektů řídí dodání změny jako projekt (role, odpovědnosti, fáze, eskalace, akceptace).
| Oblast | Kdo řídí (logika) | Kde se formálně rozhoduje | Co MUSÍ vzniknout jako důkaz |
| Smysl služby, uživatelé, výsledky a metriky | Řízení digitální služby | Rozhodnutí Nositele / Řídicího výboru projektu v rámci schvalování klíčových podkladů | Decision log + definice cíle a metrik (v evidence packu) |
| Dodání řešení (čas / rozpočet / rozsah) | Řízení ICT projektu | Řídicí výbor projektu, PM, eskalace dle tolerancí | Projektový plán / Plán řízení projektu + reporting |
| Rizika, eskalace, změnové řízení | Řízení ICT projektu | PM / Řídicí výbor, eskalace při překročení tolerancí | Registr rizik + záznam eskalací a rozhodnutí |
| Provoz po spuštění, udržitelnost přínosů | Řízení digitální služby (navazuje na předání) | Předání do následné podpory a udržitelného rozvoje | Vlastník výstupů + předávací protokol + plán provozu |
|
POZOR V rámci projektu NESMÍ vzniknout paralelní „řídicí struktura služby“, která by obcházela Řídicí výbor projektu nebo Projektovou komisi. Řízení služby je věcná odpovědnost za obsah a provoz, nikoliv nové projektové orgány. |
|||
Kontrolní brána je formální bod, kdy se rozhoduje, zda je možné pokračovat do další části prací. Kontrolní brány MUSÍ být navázány na rozhodovací orgány projektu (zejména Řídicí výbor projektu).
| Kontrolní brána | [NÁZEV BRÁNY] |
| Evidence pack – MUSÍ | ☐ Seznam dokumentů (minimální sada): … ☐ Odkaz na evidence pack: … |
| Rozhodnutí – MUSÍ | STOP / GO Podmínky (pokud GO): … Termíny pro splnění podmínek: … |
| Role – MUSÍ | Vlastník přípravy podkladů (typicky PM): … Přispěvatelé dle odpovědností týmů: … |
| Zápis – MUSÍ obsahovat | Rozhodnutí (STOP/GO) Podmínky Termíny Odpovědné osoby Odkazy do evidence packu |
| NESMÍ | Informativní status bez možnosti změnit plán/rozsah nebo práce zastavit. |
| MĚLO BY | Jasná vazba do plánování: nesplněné vstupní podmínky ⇒ standardní reakce je přeplánování. |
|
ČASTÁ CHYBA Brána proběhne bez předem distribuovaných podkladů. Účastníci pak rozhodují bez možnosti ověřit důkazy. |
Orgán veřejné moci MUSÍ vést evidence pack jako strukturované úložiště důkazů. Minimální struktura složek MUSÍ být:
Minimální standard metadat pro každý dokument/důkaz v Evidence packu:
|
DŮSLEDEK Bez jednotné struktury evidence packu nelze projekt předat, auditovat ani opakovat v jiné službě. V praxi to vede k ručnímu dohledávání, ztrátě znalostí a nárůstu závislosti na dodavateli. |
Checklist – minimální pravidla:

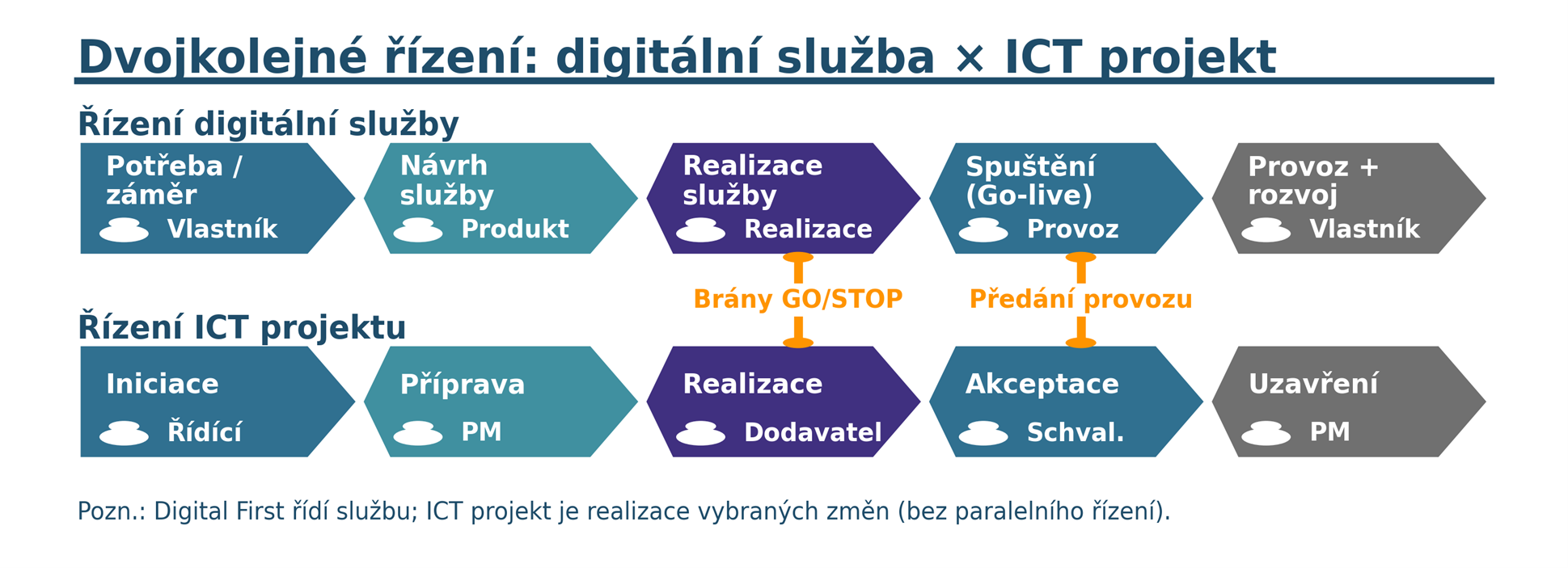

Obrázek: "Dvojkolejné řízení: digitální služba x ICT projekt"

Tato kapitola je závazně kompatibilní s Metodikou řízení ICT projektů:
TABULKA 3 – Minimální napojení metodiky Digital First na fáze ICT projektu
| Fáze dle Metodiky řízení ICT projektů | Co MUSÍ zajistit použití Digital First (z pohledu této kapitoly) | Formální rozhodnutí / výstup |
| Předprojektové fáze (projektový záměr a příprava, schvalování projektového záměru) | Závazné nastavení metodiky, evidence pack, plán bran, rozhodovací stopa | Schválení rámce Řídicím výborem / podklady pro Projektovou komisi |
| Příprava projektu | Upřesnění kalendáře bran, doplnění indexu důkazů podle zvolené varianty realizace | Aktualizovaný plán aplikace metodiky uložen v repository |
| Zahájení projektu | Seznámení týmu s pravidly evidence packu a decision logu, potvrzení procedur reportingu a akceptace | Schválený plán řízení projektu + potvrzené procedury |
| Realizace projektu | Průběžná aktualizace decision logu, používání bran jako řídicího nástroje | Řídicí výbor rozhoduje, PM řídí a eskaluje dle pravidel |
| Vyhodnocení a ukončení projektu | Uzavření dokumentace, předání výstupů a vlastnictví, zajištění pokračování provozu | Akceptační protokol + předávací protokol + závěrečná zpráva |
| Následná podpora a udržitelný rozvoj | Řízení služby po spuštění (užívání, měření přínosů, odpovědi na dotazy a kontroly) | Předávací protokol potvrzen, vlastník výstupů vykonává odpovědnost |
Účelem kapitoly je závazně vymezit, co se v praxi orgánů veřejné moci považuje za digitální službu, jak se digitální služba odlišuje od ICT systému/projektu a jak se určuje její hranice, uživatelé a cíle. Kapitola zajišťuje, že úřad řídí „službu“ (uživatelskou cestu a výsledky), nikoliv pouze „systém“ (technickou dodávku).
Orgán veřejné moci MUSÍ před zahájením detailních prací rozhodnout a doložit:
|
POZOR Digitální služba není synonymum ICT systému. Za digitální službu se považuje uživatelská cesta a výsledek, který úřad uživateli poskytuje, bez ohledu na to, kolik systémů ji tvoří a zda část kroků probíhá nedigitálně. |
TABULKA 1 – Povinné výstupy pro vymezení digitální služby
| Výstup / důkaz | Minimální obsah | Kdo odpovídá za existenci | Kdy MUSÍ existovat | Použití (k čemu slouží) | Kde se vede |
| Karta digitální služby (Service card) | Název služby, poskytovatel, cíloví uživatelé, spouštěč, výsledek, kanály, základní proces, klíčové registry/data, klíčové závislosti, metriky, věcný vlastník | Nositel projektu ve spolupráci s věcným gestorem služby; správa v projektu: PM | Nejpozději před první kontrolní bránou v předprojektové fázi | Jasné vymezení „co je služba“ pro řízení rozsahu a rozhodování | Repository projektu (evidence pack) |
| Mapa hranice služby (End-to-end scope) | Začátek/konec služby, zahrnuté a vyloučené kroky, hranice odpovědnosti úřadu vs. externích subjektů, výjimky a alternativní scénáře | Věcný gestor služby; správa v projektu: PM | Nejpozději před zahájením analýz a návrhů řešení | Zabraňuje tomu, aby projekt řešil jen „UI“ a ignoroval zbytek služby | Repository projektu |
| Seznam uživatelských skupin a situací (User segments & scenarios) | Minimálně 3–5 typických situací uživatele, včetně okrajových (výjimky), a jejich očekávání | Věcný gestor služby; zapojení: UX/obsah | Nejpozději před návrhem řešení a zadáním dodavateli | Podklad pro rozsah, obsah, přístupnost a provozní scénáře | Repository projektu |
| Základní metriky a měření služby (KPI/Metrics) | Definice metrik, zdroj dat, periodicita, odpovědnost, výchozí stav (pokud existuje) | Věcný vlastník služby; technické zajištění: projektový tým | Nejpozději před schválením projektového záměru / před vstupem do realizace | Podklad pro přínosy, udržitelnost a řízení po spuštění | Repository projektu + reportingové místo organizace |
| Vazba na katalog služeb / evidenci služeb (pokud existuje v organizaci) | Jednoznačný identifikátor služby, verze, datum změny, vazba na agendu / právní titul (v základní úrovni) | Věcný vlastník služby; správa: určený správce katalogu | Nejpozději před go-live | Zajišťuje dohledatelnost a řízení životního cyklu služby | Katalog služeb / vnitřní evidence |
| Rozhraní „služba vs. projekt“ (RACI/odpovědnosti) | Kdo rozhoduje o obsahu služby, kdo rozhoduje o dodávce, kdo schvaluje změny, kdo nese odpovědnost po spuštění | Nositel projektu + PM (v návaznosti na metodiku ICT projektů) | Nejpozději při zahájení projektu | Zabraňuje paralelním strukturám a sporům o odpovědnost | Repository projektu |
|
ČASTÁ CHYBA Hranice služby se stanoví jako „co se vejde do rozpočtu projektu“. Hranice služby se MUSÍ stanovovat podle toho, co uživatel považuje za dokončení své záležitosti a za co úřad nese odpovědnost, nikoliv podle toho, co je zrovna technicky pohodlné. |
Digitální služba je taková služba orgánu veřejné moci, která splňuje současně:
Za digitální službu se naopak NESMÍ považovat pouze:
|
DŮSLEDEK Pokud je iniciativa chybně definována jako „systém“, projekt typicky splní dodávku, ale selže v provozu: uživatel nedokončí záležitost, úřad nezvládne výjimky, chybí odpovědnost za změny a měření přínosů. |
TABULKA 2 – Rozlišení iniciativ (používat pro rozhodnutí v předprojektové fázi)
| Položka | Digitální služba | Změna existující služby | Podpůrný ICT projekt | Poznámka (praktické pravidlo) |
| Má uživatele a spouštěcí situaci? | ANO (povinné) | ANO (povinné) | Ne nutně | Bez uživatele nejde řídit službu – musí se navázat na konkrétní službu |
| Je definován uživatelský výsledek? | ANO (povinné) | ANO (povinné, včetně rozdílu proti stavu dnes) | Nepřímo (podpora výsledku jiné služby) | U podpůrného projektu musí být uvedeno, kterou službu a jak zlepšuje. |
| Měří se přínos pro uživatele? | ANO (povinné) | ANO (povinné) | Pouze technické metriky + dopad na službu | Bez metrik se z projektu stává „technická aktivita bez přínosu“. |
| Je nutné řešit kanály a výjimky? | ANO (povinné) | ANO (povinné) | Jen pokud dopadá na provoz služby | Výjimky (neúspěšné podání, nedoložení, chybná data) jsou součástí služby. |
| Kdo nese odpovědnost po spuštění? | Věcný vlastník služby + vlastník výstupů projektu (pro provoz) | Stejně | Vlastník výstupů projektu (pro provoz) + určený správce systému | Odpovědnost po projektu MUSÍ být určena předem, jinak vzniká provozní dluh. |
Checklist – vymezení hranice služby:
|
TIP Vymezení hranice služby začínejte na papíře: 1) spouštěč, 2) výsledek, 3) kroky, 4) výjimky. Teprve potom rozhodujte o systému, integracích a UX. |
TABULKA 3 – Povinná pole karty digitální služby (vyplnit vždy)
| Položka | Povinnost | Jak to úřad reálně doloží | Typická chyba |
| Název služby a identifikátor | MUSÍ | Název + interní ID / ID v katalogu | Stejná služba má v různých projektech jiný název; ztrácí se kontinuita. |
| Uživatelé a situace (scénáře) | MUSÍ | Seznam segmentů + 3–5 scénářů včetně výjimek | Scénáře chybí; řeší se jen „standardní“ uživatel. |
| Spouštěč a výsledek | MUSÍ | Jednověté vyjádření spouštěče a výsledku + příklady výstupů | Výsledek je popsán jako „odeslání formuláře“ místo skutečného dokončení záležitosti. |
| End-to-end hranice | MUSÍ | Mapa kroků + vymezení začátku a konce + zahrnuto/vyloučeno | Hranice je jen frontend; interní kroky se neřeší. |
| Kanály a pravidla kombinace | MUSÍ | Seznam kanálů + kdy a proč se použijí + co je primární | Neřeší se přechody mezi kanály (např. digitál → přepážka). |
| Závislosti na datech a systémech | MUSÍ | Seznam registrů/systémů + vlastník + typ integrace (na úrovni „co potřebujeme“) | Závislosti se objeví až v realizaci → dodatky a skluz. |
| Metriky a měření | MUSÍ | Definice metrik + zdroj dat + periodicita + odpovědnost | Metriky jsou „přání“ bez zdrojů dat a bez odpovědnosti. |
| Odpovědnost po spuštění | MUSÍ | Určený věcný vlastník služby + vazba na vlastníka výstupů projektu a podporu | Po ukončení projektu není kdo rozhoduje o změnách a provozu |
Orgán veřejné moci MUSÍ definovat minimálně následující typy metrik a způsob jejich měření:
|
POZOR Metrika bez zdroje dat není metrika. U každé metriky MUSÍ být určeno: odkud data vezmeme, jak často je vyhodnotíme a kdo za to odpovídá. |
Vymezení digitální služby je věcný podklad pro řízení ICT projektu a MUSÍ být dokončeno v předprojektové fázi tak, aby bylo možné schválit projektový záměr s jasným rozsahem a přínosy. Kapitola neustanovuje nové projektové role ani paralelní procesy.
TABULKA 4 – Jak se artefakty digitální služby promítají do řízení ICT projektu
| Artefakt služby | Použití v projektu (Metodika řízení ICT projektů) | Kdo s tím pracuje v projektu | Kontrolní bod / brána |
| Karta digitální služby | Vstup do projektového záměru a do definice rozsahu; základ pro akceptační kritéria přínosů | Nositel projektu, PM, Řídicí výbor projektu | Schválení projektového záměru (předprojektová fáze) |
| Mapa hranice služby (end-to-end scope) | Podklad pro plánování, řízení rozsahu a změnové řízení; snižuje riziko dodatků | PM, věcný gestor, dodavatel (jako vstup) | Brána před zahájením realizace / před závazným zadáním |
| User segments & scenarios | Podklad pro akceptační kritéria, testování a převzetí; rizika a výjimky | PM, řešitelské týmy, dodavatel, Řídicí výbor (při sporech o rozsah) | Brána před převzetím a před go-live |
| Metriky a měření služby | Podklad pro závěrečnou zprávu, vyhodnocení projektu a udržitelnost; předání do podpory a udržitelného rozvoje | Nositel projektu, vlastník výstupů projektu, PM | Ukončení projektu a předání do následné podpory a udržitelného rozvoje |
| Rozhraní služba vs. projekt (odpovědnosti) | Zajišťuje správné eskalace a rozhodnutí (Řídicí výbor, případně Projektová komise dle pravidel) | Nositel projektu, PM, Řídicí výbor projektu | Při zahájení projektu a při každé významné změně rozsahu |
|
POZOR Projekt MUSÍ být řízen podle Metodiky řízení ICT projektů (životní cyklus, role, brány, eskalace). Digital First doplňuje obsahové požadavky na službu a stanoví, jaké věcné důkazy musí být k rozhodnutím předloženy. |
|||
Účelem kapitoly je vynutit minimální, formálně doložená rozhodnutí před zahájením realizace digitální služby (zejména před zadáním dodavateli, zahájením vývoje nebo podpisem smluvních závazků). Kapitola zajišťuje, že úřad vstupuje do realizace s jasně vymezenou službou, právní a procesní proveditelností, zajištěnými daty a odpovědnostmi, připraveným provozem a měřením přínosů. Kapitola je navržena pro reálnou praxi veřejné správy, kde se běžně kombinuje interní kapacita, dodavatelský režim, více dotčených útvarů a povinnosti vůči občanům a kontrolním orgánům.
Orgán veřejné moci MUSÍ před zahájením realizace (nejpozději před vyhlášením/výběrem dodavatele na implementaci) rozhodnout a doložit:
|
POZOR Rozhodnutí „zahájit realizaci“ je závazek úřadu, nikoliv jen projektový milník. Bez splnění minimálních rozhodnutí vzniká typicky dodavatelsky řízený projekt s dodatky, skluzy a neobhajitelnými rozhodnutími. |
TABULKA 1 – Start pack (povinné důkazy před zahájením realizace)
| Výstup / důkaz | Minimální obsah | Kdo odpovídá za existenci | Kdy MUSÍ existovat | Použití (k čemu slouží) | Kontrolní bod (brána) |
| Karta digitální služby (Service card) | Název, uživatelé, spouštěč, výsledek, kanály, hranice, klíčová data/registry, metriky, věcný vlastník | Nositel projektu + věcný gestor služby; správa: PM | Před schválením zahájení realizace | Definuje, co se skutečně realizuje a proč | Předprojektová brána – rozhodnutí o zahájení realizace |
| Mapa end-to-end hranice služby | Zahrnuto/vyloučeno, výjimky, interní kroky, závislosti, předání mezi útvary | Věcný gestor služby; správa: PM | Před zadáním implementace | Zabraňuje tomu, aby se řešil jen frontend | Před zadáním implementace / před zahájením vývoje |
| Rozhodovací memorandum „Start realizace“ | Shrnutí rozhodnutí, varianty a důvody, dopady na rozsah/čas/rozpočet, seznam podmínek, rozhodl | Nositel projektu; formální schválení: Řídicí výbor projektu | Bezprostředně před zahájením realizace | Jasná odpovědnost a auditní stopa | Rozhodnutí Řídicího výboru projektu |
| Právní proveditelnost (minimální právní stanovisko) | Právní titul/agenda, povinnosti, lhůty, omezení, potřeba legislativní změny (ANO/NE) + plán zajištění | Gestor práva / právní útvar; vlastníkem je úřad | Před zahájením realizace a před výběrem technického řešení s právním dopadem | Zabraňuje realizaci neprovozovatelné služby | Předprojektová brána |
| Procesní a datová proveditelnost (L0/L1) | Mapa procesu (min. L0), rozhodovací body, vstupy/výstupy, datové zdroje, vlastník dat, kvalita a dostupnost | Věcný gestor služby + datoví vlastníci; koordinace: PM | Před zadáním implementace | Zajišťuje reálnou proveditelnost a předchází dodatkům | Brána před realizací |
| UX a přístupnost – minimální plán a kritéria | Klíčové scénáře, obsahové zásady, přístupnostní kritéria pro převzetí, plán testování s uživateli | Věcný gestor služby + UX/obsah; koordinace: PM | Před zadáním implementace | Umožní převzít službu podle jasných kritérií | Brána před realizací a brána před převzetím |
| Bezpečnostní a provozní rámec (minimální) | Klasifikace dopadů, požadavky na ochranu, základní provozní scénáře, monitoring, incidenty, role podpory, přístupová politika | Bezpečnostní role/útvar + provoz; koordinace: PM | Před zahájením realizace | Zabraňuje „provozu na poslední chvíli“ | Brána před realizací |
| Dodavatelská a smluvní strategie (implementace) | Co se soutěží, jak se přebírá, akceptační kritéria, evidence povinností dodavatele, podmínky předání znalostí, práva k výstupům | PM + nákup/veřejné zakázky; schvaluje Řídicí výbor projektu dle pravidel | Před zahájením zadávacího řízení / před podpisem | Zabraňuje smlouvám bez převzetí a bez provozních záruk | Brána před zahájením realizace |
| Počáteční registr rizik a tolerancí | Top rizika, vlastníci, mitigace, eskalační pravidla, tolerance času/rozpočtu/rozsahu | PM; schvaluje Řídicí výbor projektu | Před zahájením realizace | Řízení podle tolerancí, ne podle „pocitu“ | Rozhodnutí Řídicího výboru projektu |
|
ČASTÁ CHYBA „Start realizace“ se zamění za interní kick-off. V praxi pak rozhodnutí o zahájení nikdo formálně neudělal a v případě kontroly nelze prokázat, proč se postupovalo daným způsobem a kdo to schválil. |
|
DŮSLEDEK Uvedená selhání vedou typicky k dodatkování, skluzu na konci, bezpečnostní nebo právní stopce před spuštěním, a k provoznímu dluhu (služba je spuštěna, ale bez vlastníka a bez řízení změn). |
Následující checklist MUSÍ být splněn a doložen.
Jakákoliv položka „NESPLNĚNO“ znamená STOP (zahájení realizace se neodsouhlasí).
TABULKA 2 – Rozhodovací oblasti a minimální otázky
| Oblast | Minimální otázka, na kterou musí být odpověď | Varianty (typicky) | Kdo rozhoduje (v rámci řízení projektu) | Důkaz (artefakt) | Co se stane, když chybí |
| Vymezení služby | Co je přesně služba a kde začíná/končí? | Jeden end-to-end proces / sada dílčích služeb / pouze podpůrný projekt | Nositel + Řídicí výbor projektu (na návrh věcného gestora) | Karta služby + mapa hranice + Decision log | Rozsah se rozpadá a realizace se řídí dodavatelem. |
| Právo a compliance | Je cílový režim legální a provozovatelný? | Bez změny práva / s legislativní změnou / nelze provozovat | Nositel + Řídicí výbor projektu (podklad právního útvaru) | Právní stanovisko + seznam povinností | Právní stopka před spuštěním nebo provoz mimo zákon. |
| Proces a data | Kdo rozhoduje v procesu a z jakých dat? | Využití registrů / vlastní evidence / kombinace / sdílení s jiným OVM | Nositel + Řídicí výbor projektu (podklad věcného gestora a datových vlastníků) | Procesní mapa + datová mapa + potvrzení vlastníků | Změny a integrace se objeví až v realizaci → dodatky. |
| UX, obsah, přístupnost | Jaké scénáře musí fungovat a podle čeho službu převezmeme? | Minimální scénáře + výjimky / postupné rozšiřování v iteracích | Řídicí výbor projektu (akceptační kritéria); zpracování: věcný gestor + UX/obsah | Akceptační kritéria + plán testování | Nelze převzít; vzniká spor „splnili jsme / nesplnili“. |
| Architektura a bezpečnost | Jaké jsou mantinely a povinnosti ochrany? | Centrální platformy / vlastní řešení / integrace / refaktor stávajícího | Řídicí výbor projektu (na základě architektury a bezpečnosti) | Bezpečnostní rámec + architektonické rozhodnutí | Bezpečnostní stopka nebo nákladné předělávky. |
| Provoz a podpora | Kdo službu provozuje a jak se bude řešit incident? | Interní provoz / externí / hybrid + jasné rozhraní | Nositel + Řídicí výbor projektu | Provozní koncept + předávací model | Služba je spuštěna bez podpory; incidenty eskalují mimo řízení. |
| Dodavatelský přístup | Co přesně soutěžíme a jak přebíráme? | Implementace na klíč / postupné dodávky / integrátor + dílčí dodávky | Řídicí výbor projektu dle pravidel organizace | Soutěžní dokumentace + akceptační kritéria + pravidla změn | Dodatkování a vendor lock-in. |
|
POZOR Rozhodnutí před zahájením MUSÍ být rozhodnutelná: pokud není dohoda s datovými vlastníky nebo s provozem, nejde zahájit realizaci a projekt se musí vrátit do přípravy. |
|||||
Checklist – minimální povinné prvky v zadání a smlouvě na implementaci digitální služby:
|
ČASTÁ CHYBA Smlouva neobsahuje akceptační kritéria pro přístupnost a provozní scénáře. Pak je služba „dodána“, ale nelze ji bezpečně převzít do provozu. |
TABULKA 3 – Minimální tolerance, které MUSÍ být stanoveny před zahájením realizace (používají se pro eskalaci v řízení projektu)
| Oblast tolerance | Co se sleduje | Kdo sleduje | Kdy se eskaluje (pravidlo) | Kdo rozhodne (typicky) |
| Čas | Odchylka od harmonogramu na klíčových milnících | PM | Překročení nastavené tolerance nebo ohrožení go-live | Řídicí výbor projektu (případně Projektová komise dle pravidel) |
| Rozpočet | Odchylka čerpání, dopady změn, náklady na provoz | PM + ekonomika | Překročení tolerance nebo nutnost dodatku | Řídicí výbor projektu |
| Rozsah služby | Změny scénářů, hranice služby, povinné výstupy | PM + věcný gestor | Jakákoliv změna hranice služby nebo povinných scénářů | Řídicí výbor projektu |
| Právo / compliance | Nové právní riziko nebo změna interpretace | Právní útvar + PM | Vznik rizika neprovozovatelnosti cílového režimu | Nositel + Řídicí výbor projektu |
| Bezpečnost / provoz | Změna bezpečnostních požadavků, zjištěná neprovozuschopnost | Bezpečnost + provoz + PM | Zjištění, že nelze splnit požadovanou úroveň ochrany nebo provozní připravenost | Řídicí výbor projektu (STOP/GO) |
|
TIP Tolerance se nastavují tak, aby se eskalovalo včas. Pokud se eskaluje až „na konci“, jde o krizové řízení, ne o řízení projektu. |
||||
Následující situace znamenají, že realizace NESMÍ být zahájena, dokud nejsou odstraněny:
Rozhodnutí této kapitoly jsou součástí předprojektových fází a slouží jako závazné vstupy pro schválení projektového záměru a pro zahájení projektu/realizace dle Metodiky řízení ICT projektů. Kapitola nevytváří nové projektové role ani paralelní procesy; vyžaduje pouze, aby Řídicí výbor projektu (a případně Projektová komise dle interních pravidel) rozhodoval na základě prokazatelných věcných důkazů.
TABULKA 4 – Mapování Start packu na fáze a formální rozhodnutí projektu
| Fáze dle Metodiky řízení ICT projektů | Co se má rozhodnout | Jaký důkaz musí být předložen | Kdo formálně rozhoduje |
| Předprojektová fáze – příprava projektového záměru | Je to digitální služba (a jak je vymezena) a je proveditelná? | Karta služby + mapa hranice + právní minimum + proces/data minimum | Nositel + Řídicí výbor projektu |
| Předprojektová fáze – schválení projektového záměru | Schválení přínosů, metrik a základních mantinelů; rozhodnutí o pokračování | Rozhodovací memorandum + metriky + počáteční rizika/tolerance | Řídicí výbor projektu (případně Projektová komise dle pravidel) |
| Příprava projektu / zahájení projektu | Nastavení dodavatelského přístupu, akceptace, změn a eskalací | Dodavatelská strategie + akceptační kritéria + pravidla změn | Řídicí výbor projektu |
| Zahájení realizace (start implementace) | STOP/GO: je kompletní Start pack a jsou odstraněny no-go podmínky? | Uzavřený Start pack v evidence packu + Decision log | Řídicí výbor projektu (STOP/GO) |
|
POZOR Pokud Řídicí výbor projektu odsouhlasí zahájení realizace bez Start packu, přebírá úřad riziko neobhajitelného postupu. V takovém případě MUSÍ být v Decision logu výslovně uvedeno, co chybí, proč se pokračuje a jak se riziko mitigovalo. |
|||
Účelem kapitoly je vynutit, aby právo nebylo pouze „kontrola na konci“, ale aby bylo používáno jako konstrukční prvek digitální služby: tj. aby právní povinnosti, lhůty, oprávnění, důkazní standardy, doručování, zastupování, poplatky, archivace a ochrana údajů byly přeloženy do konkrétních požadavků na službu, proces, data, UX a provoz. Kapitola zajišťuje, že úřad nevstoupí do realizace bez doložené právní proveditelnosti cílového režimu a bez rozhodnutí o legislativních krocích, pokud jsou nutné.
Orgán veřejné moci MUSÍ před zahájením realizace rozhodnout a doložit zejména:
|
POZOR Právo se v digitální službě „implementuje“. Pokud není právní účinek úkonu a důkazní stopa navržena předem, nelze službu bezpečně převzít do provozu a nelze ji obhájit v řízení (např. při sporu, odvolání, kontrole). |
TABULKA 1 – Legal pack (povinné právní důkazy pro digitální službu)
| Výstup / důkaz | Minimální obsah | Kdo odpovídá za existenci | Kdy MUSÍ existovat | Použití (k čemu slouží) | Kontrolní bod (brána) | Kde se vede |
| Právní inventura služby (Legal inventory) | Seznam relevantních právních předpisů, povinností a právních účinků; role a oprávnění; lhůty; poplatky; doručování; opravné prostředky | Právní útvar / gestor práva; vlastníkem je úřad | V předprojektových fázích, před schválením projektového záměru | Základní „mapa práva“ pro návrh služby a rozsah | Schvalování projektového záměru | Evidence pack – Právo a compliance |
| Rozhodnutí o právní proveditelnosti cílového režimu | Závěr: lze / lze s podmínkami / nelze; identifikované překážky; podmínky a rizika; schválil | Nositel projektu (rozhodnutí), podklad: právní útvar | Nejpozději před zahájením realizace (Start realizace) | STOP/GO rozhodnutí pro zahájení realizace | Rozhodnutí Řídicího výboru projektu | Decision log + zápis |
| Plán legislativních kroků (pokud relevantní) | Co se mění, důvod, odpovědný gestor, termíny, závislosti, dopady na projekt, rizika a mitigace | Nositel projektu + gestor legislativy; koordinace: PM | Před zahájením realizace, pokud je potřeba změna práva | Zajištění, že projekt nevyvíjí neprovozovatelný režim | Schválení projektového záměru / Start realizace | Evidence pack – Právo a compliance + registr rizik |
| Matice právních povinností → požadavky (Legal traceability) | Každá povinnost má: popis, dopad na proces/UX/data/provoz, požadavek, test/ověření, odpovědnost | Právní útvar + věcný gestor; správa: PM | Před zadáním implementace; u změn průběžně | Zabraňuje „právu v PDF“ bez implementace | Brána před realizací a před převzetím | Evidence pack – Právo + Testy/akceptace |
| Rozhodnutí o identitě, oprávnění a zastoupení | Jak se ověřuje identita; jak se ověřuje oprávnění (role); jak se řeší zastoupení; logování; výjimky | Věcný gestor + bezpečnost + právní útvar; schvaluje Řídicí výbor projektu | Před návrhem detailního řešení a před implementací přihlášení/rolí | Zajišťuje právní platnost úkonů a obranu proti zneužití | Brána před realizací | Evidence pack – Právo + Bezpečnost + UX |
| Režim doručování a lhůt (včetně fikcí) | Kanály, pravidla doručení, okamžiky účinku, výjimky, evidence o doručení, návazné úkony | Právní útvar + věcný gestor; koordinace: PM | Před návrhem komunikace a UX; před implementací notifikací | Zajišťuje právní účinnost komunikace | Brána před realizací a před go-live | Evidence pack – Právo + Provoz |
| DPIA / posouzení ochrany osobních údajů (je-li vyžadováno) | Rozsah, rizika, opatření, zbytkové riziko, schválení, návaznost na bezpečnostní opatření | Pověřenec/odpovědný útvar ochrany údajů; spolupráce: bezpečnost + projekt | Před zahájením realizace v relevantních případech | Prokazuje řízení rizik zpracování | Brána před realizací / před go-live (dle povahy) | Evidence pack – Právo a compliance + Bezpečnost |
| Pravidla uchování a evidence (spisová služba, auditní stopa) | Co je dokument/úřední záznam, kde vzniká, jak se ukládá, doba uchování, skartace, přístupová práva, audit | Spisová služba/archiv + věcný gestor + právní; koordinace: PM | Před implementací a před převzetím | Zajišťuje dohledatelnost a zákonnou evidenci | Brána před převzetím a go-live | Evidence pack – Provoz + Právo |
| Texty pro uživatele s právním významem (notices) | Poučení, prohlášení, souhlasy (pouze pokud jsou legální), informace o zpracování údajů, podmínky, práva uživatele | Věcný gestor + právní + obsah/UX | Před testováním a před go-live | Zajišťuje srozumitelnost a právní účinek informací | Brána před go-live | Evidence pack – UX/obsah + Právo |
|
TIP Legal pack MUSÍ být řízen jako „živý“: každá legislativní nebo výkladová změna se promítne do traceability matice a do Decision logu (co se změnilo, dopad, rozhodnutí). |
||||||
|
ČASTÁ CHYBA Úřad zamění „právní analýzu“ za seznam paragrafů. Analýza MUSÍ končit konkrétními implementačními požadavky a ověřovacími scénáři (co se musí v systému prokázat). |
|
DŮSLEDEK Právní selhání se projeví nejdražší možné chvíli: těsně před go-live (stopka), nebo po spuštění (spor, námitka, odvolání, incident). Náklady pak typicky nesouvisí s úpravou obrazovek, ale s předěláním procesu, evidence a provozních postupů. |
Postup je závazný minimálně v následujících krocích:
|
POZOR „Právně relevantní důkaz“ není screenshot. Úřad MUSÍ být schopen doložit: kdo jednal, kdy, s jakým oprávněním, co bylo podáno/doručeno, jaký nastal účinek a kde je to uloženo ve spisu/evidenci. |
TABULKA 2 – Typy právních požadavků → co to znamená pro službu
| Typ právního požadavku | Typický dopad na proces | Typický dopad na data a evidenci | Typický dopad na UX/obsah | Typický dopad na provoz |
| Právní účinek úkonu (zahájení, změna, rozhodnutí) | Definice okamžiku účinku; navazující kroky a lhůty | Evidence o úkonu, čas, identita, obsah, vazba na spis | Srozumitelné potvrzení, poučení, stav řízení | Auditní stopa, export důkazů, incidenty se stopou |
| Doručování a fikce | Kanály doručení, pravidla doručení, opakování, výjimky | Důkaz o doručení, časové značky, identifikace adresáta | Texty o doručení, upozornění, stav doručení | Monitoring doručování, opakování, eskalace |
| Zastoupení a oprávnění | Role, delegace, kontrola oprávnění před úkonem | Evidence oprávnění, vazby na registr/zdroj, log přístupu | Výběr role, informace o oprávnění, odmítnutí s důvodem | Správa rolí, revize oprávnění, incidenty zneužití |
| Lhůty a procesní úkony (doplnění, odvolání) | Běh lhůt, přerušení, doplnění, rozhodnutí o odmítnutí | Evidence lhůt, stavů, úkonů a rozhodnutí | Zobrazení termínů, poučení, výzvy k doplnění | SLA/OLA na vyřízení, eskalace kapacit |
| Poplatky a platby (pokud relevantní) | Vznik povinnosti, vrácení, výjimky, potvrzení | Evidence platby, vazba na případ, doklad | Jasné informace, potvrzení, stav platby | Napojení na ekonomiku, reconciliation, výpadky |
| Ochrana údajů (účel, minimalizace, uchování) | Zpracování jen nezbytných údajů, sdílení a přístup | Katalog údajů, doby uchování, přístupové politiky | Informování uživatele, práva subjektu údajů (pokud relevantní) | Řízení přístupů, logování, reakce na incidenty |
| Spisová služba a archivace | Zařazení do spisu, úřední záznamy, uzavírání spisu | Ukládání dokumentů, metadata, skartace | Uživateli se neprezentují interní evidenční detaily; jen relevantní potvrzení | Exporty, integrace se spisovou službou, audit |
Matice právních povinností → požadavky MUSÍ obsahovat minimálně následující pole:
|
TIP Legal traceability používejte i pro smluvní akceptaci: každý právní požadavek musí mít ověřovací scénář, který se provede před převzetím. |
Následující situace znamenají STOP, dokud nejsou odstraněny nebo formálně rozhodnuty s mitigací:
Checklist – povinné smluvní body (bez ohledu na typ dodavatele):
|
ČASTÁ CHYBA Úřad koupí „funkcionalitu“ bez definice důkazů a auditní stopy. Pak má obrazovku, ale nemá obhajitelný úkon. |
Právní rozhodnutí této kapitoly jsou závaznými vstupy do předprojektových fází a do schvalování projektového záměru dle Metodiky řízení ICT projektů. Kapitola nevytváří nové projektové role ani paralelní procesy; stanoví, jaké právní podklady MUSÍ existovat, aby rozhodovací orgány projektu (zejména Řídicí výbor projektu a případně Projektová komise dle interních pravidel) mohly rozhodnout o pokračování a zahájení realizace.
TABULKA 3 – Mapování Legal packu na fáze řízení ICT projektu (minimální vazba)
| Fáze dle Metodiky řízení ICT projektů | Co se má právně rozhodnout | Jaký důkaz musí být předložen | Kdo formálně rozhoduje (v rámci projektu) |
| Projektový záměr a příprava | Identifikace právního titulu, základních povinností a právních účinků; prvotní rizika proveditelnosti | Právní inventura služby + prvotní závěr proveditelnosti (pracovní) | Nositel projektu (příprava), Řídicí výbor projektu (směr) |
| Schvalování projektového záměru | Je cílový režim právně proveditelný? Je potřeba legislativa? Jaké jsou podmínky a rizika? | Závěr proveditelnosti + plán legislativních kroků (pokud relevantní) + rizika | Řídicí výbor projektu; případně Projektová komise dle interních pravidel |
| Příprava projektu | Překlad povinností do požadavků a do akceptačních kritérií; nastavení doručování, identit, evidence a spisu | Legal traceability matice + rozhodnutí o identitě/zastoupení + režim doručení + pravidla evidence | Řídicí výbor projektu (schválení klíčových nastavení) |
| Plánování a zahájení projektu | Smluvní vynucení právních požadavků a důkazů; nastavení změn při změně práva | Smluvní minimum + akceptační kritéria právních scénářů + pravidla změnového řízení | Řídicí výbor projektu |
| Realizace projektu | Řízení změn při právních změnách/výkladech; průběžná aktualizace traceability | Aktualizovaný Decision log + traceability matice + evidence změn | Řídicí výbor projektu při překročení tolerancí nebo při STOP/GO rozhodnutí |
| Ukončení projektu a udržitelný rozvoj | Předání právně relevantních důkazů a postupů do provozu; ověření schopnosti doložit úkon | Předávací protokol + exportní postupy důkazů + provozní postupy doručení/spisu | Řídicí výbor projektu (akceptace), vlastník výstupů projektu (přebírá provoz) |
|
POZOR Právní výstupy MUSÍ být součástí akceptace. Pokud projekt přebírá výstup bez doložení právního účinku a důkazní stopy, vzniká provozní a právní dluh, který se typicky projeví až při prvním sporu nebo kontrole. |
|||
Účelem kapitoly je vynutit, aby digitální služba byla navržena jako řízený end-to-end proces opřený o konkrétní data a jejich vlastníky. Kapitola stanoví povinné rozhodnutí a minimální důkazy pro: mapování procesu včetně výjimek, vymezení odpovědností v procesu, identifikaci a kvalitu datových zdrojů (registry, evidenční systémy, dokumenty), interoperabilitu a integrace, a řízení datových změn (migrace, záznamy, auditní stopa). Kapitola je navržena pro reálnou praxi veřejné správy: více útvarů, více systémů, kombinace digitálních a nedigitálních kroků a tlak na dodržení lhůt a obhajitelnost rozhodnutí.
Orgán veřejné moci MUSÍ před zahájením realizace (nejpozději před zadáním implementace) rozhodnout a doložit:
|
POZOR „Proces“ není BPMN diagram pro archiv. Proces MUSÍ být použitelný pro zadání, testování a provoz: musí obsahovat výjimky, lhůty, odpovědnosti a datové zdroje. „Data“ nejsou „tabulky v databázi“. Data jsou evidenční fakta a dokumenty, které musí být dohledatelné a obhajitelné. |
TABULKA 1 – Process & Data pack (povinné důkazy)
| Výstup / důkaz | Minimální obsah | Kdo odpovídá za existenci | Kdy MUSÍ existovat | Použití (k čemu slouží) | Kontrolní bod (brána) | Kde se vede |
| Mapa end-to-end procesu (L0) | Kroky od spouštěče po výsledek, hlavní větve, odpovědnosti (útvar/role), vstupy/výstupy, kanály | Věcný gestor služby; koordinace: PM | Před zadáním implementace | Základ pro rozsah, testy, provozní scénáře | Brána před realizací | Evidence pack – Procesy a data |
| Detailní proces pro kritické scénáře (L1) | Pro každý kritický scénář: kroky, výjimky, lhůty, rozhodovací body, požadované dokumenty/údaje | Věcný gestor + dotčené útvary; koordinace: PM | Před návrhem detailního řešení a testů | Podklad pro akceptační kritéria a testování | Brána před realizací a brána před převzetím | Evidence pack – Procesy a data |
| Datová inventura (Data inventory) | Seznam datových prvků a dokumentů, zdroj (registr/systém), vlastník, právní titul přístupu, kvalita, frekvence aktualizace | Datoví vlastníci + věcný gestor; koordinace: PM | Před zadáním integrací a před realizací | Zabraňuje překvapení v integracích a v kvalitě dat | Brána před realizací | Evidence pack – Procesy a data |
| Rozhodnutí o referenčních datech (Authority) | Co je autoritní zdroj pro klíčové údaje; pravidla při konfliktu; kdo rozhoduje o opravě | Nositel (vynucuje) + věcný gestor + datoví vlastníci | Před realizací a před nastavením validací | Zabraňuje sporům o „pravdu“ a chybným rozhodnutím | Brána před realizací | Evidence pack – Procesy a data + Decision log |
| Koncept integrací (Integration concept – L0) | Seznam integrací: kdo s kým, proč, jaký typ rozhraní (API/ISDS/ruční), režim (online/batch), kritičnost | Architektura + věcný gestor; koordinace: PM | Před zadáním implementace | Podklad pro zadání, plánování a rizika | Brána před realizací | Evidence pack – Procesy a data + Architektura |
| Pravidla kvality dat a validací (Data quality rules) | Minimální standardy (povinné/volitelné, formáty, rozsahy, konzistence), reakce na nekvalitu, odpovědnost | Věcný gestor + datoví vlastníci; UX (dopad na uživatele) | Před implementací formulářů/validací | Zabraňuje provozu na nekvalitních datech | Brána před převzetím | Evidence pack – Procesy a data + UX/obsah |
| Plán migrace a ověření (pokud relevantní) | Rozsah migrace, mapování, kritéria úspěchu, ověřovací postup, rollback, odpovědnosti | Architektura/technické role v projektu; schvaluje Řídicí výbor projektu dle pravidel | Před realizací migrace a před převzetím | Snižuje riziko ztráty dat a incidentu po go-live | Brána před převzetím a go-live | Evidence pack – Procesy a data + Řízení projektu |
| Důkaz provozní dohledatelnosti (audit trail) | Co se loguje, kde, jak se dohledá konkrétní případ; vazba na spis/evidenci; export | Provoz + bezpečnost + věcný gestor; koordinace: PM | Před go-live | Obhajitelnost, kontroly, incidenty, stížnosti | Brána před go-live | Evidence pack – Provoz + Bezpečnost + Procesy a data |
|
TIP Udržujte proces a data v přímé vazbě na kritické scénáře z kapitoly „Co je digitální služba“ a na akceptační kritéria. Proces bez testu a data bez vlastníka nejsou použitelné důkazy. |
||||||
|
ČASTÁ CHYBA „Data“ se delegují na dodavatele jako čistě technický problém. Úřad pak neumí obhájit, odkud data pocházejí, kdo je vlastní a proč se podle nich rozhodovalo. |
|
DŮSLEDEK Selhání procesu a dat se typicky projeví jako: neprovozovatelná služba pro výjimky, nárůst ruční práce, provozní incidenty, spory o správnost rozhodnutí a vysoké náklady na dodatečné úpravy integrací. |
Checklist – mapa procesu MUSÍ splnit:
|
POZOR Pokud proces neobsahuje výjimky, bude se v provozu řešit ručně mimo systém. To je provozní dluh, ne „řešení“. |
TABULKA 2 – Šablona datové inventury (minimální pole pro klíčové datové prvky)
| Datový prvek / dokument | Kde se používá (krok procesu) | Zdroj (registr/systém/uživatel) | Vlastník zdroje (OVM/útvar) | Autorita (ANO/NE) | Právní titul přístupu / sdílení | Kvalita a známá rizika | Fallback (když data nejsou) |
|
TIP U každého klíčového datového prvku uveďte fallback: co se stane, když údaj není dostupný, je konfliktní nebo zastaralý. Fallback MUSÍ mít dopad na proces i UX (co uvidí uživatel a co udělá úřad). |
|||||||
Checklist – pravidla autority dat MUSÍ být stanovena pro klíčové údaje:
|
ČASTÁ CHYBA Služba zobrazí konflikt dat a žádá uživatele „vyberte správnou hodnotu“. Bez procesního pravidla je to neobhajitelné a často vede k nesprávným údajům a sporům. |
TABULKA 3 – Koncept integrací (L0) – minimum pro rozhodnutí a zadání
| Integrace | Účel v procesu | Zdroj → cíl | Režim (online/batch/ručně) | Kritičnost (kritická/nekritická) | Vlastník rozhraní | Fallback / degradace |
hecklist – integrace MUSÍ mít před startem realizace rozhodnuté:
|
POZOR Interoperabilita je řízené riziko. Kritická integrace bez potvrzeného vlastníka a bez fallbacku je důvodem pro STOP na bráně před realizací. |
Checklist – pravidla kvality dat MUSÍ obsahovat minimálně:
|
TIP Když zdroj dat občas vrací nekonzistenci, řešení není „validaci vypnout“. Řešení je: řízený fallback + evidence + proces opravy. |
Checklist – pokud je součástí změny migrace, MUSÍ být splněno:
|
ČASTÁ CHYBA Migrace se nechá „na konec“ a řeší se jako technický sprint. Následně se zjistí chybějící vazby na případy, dokumenty nebo historii. |
Checklist – služba MUSÍ umožnit dohledat alespoň:
|
POZOR Audit trail je provozní požadavek. Pokud neexistuje dohledatelnost, nelze službu bezpečně provozovat ani obhájit. |
Tato kapitola stanoví věcné rozhodnutí a důkazy pro proces a data, které MUSÍ být používány jako vstupy do řízení ICT projektu dle Metodiky řízení ICT projektů (životní cyklus, role, odpovědnosti, brány, eskalace). Kapitola nevytváří paralelní procesy; vyžaduje pouze, aby rozhodovací orgány projektu (zejména Řídicí výbor projektu) měly pro rozhodnutí STOP/GO prokazatelné podklady.
TABULKA 4 – Napojení Process & Data packu na fáze a brány projektu
| Fáze dle Metodiky řízení ICT projektů | Co MUSÍ být hotové (z této kapitoly) | Formální použití v řízení projektu | Typické rozhodnutí (STOP/GO) |
| Předprojektové fáze / příprava záměru | L0 proces + prvotní datové zdroje a rizika; identifikace integrací a vlastníků | Vstup do vymezení rozsahu a přínosů; registr rizik | Je služba proveditelná s dostupnými daty a vlastníky? |
| Schvalování projektového záměru | Rozhodnutí o hranici procesu, klíčových datech a autoritě; základní integrační koncept | Podklad pro schválení záměru a rozpočtu; rozhodnutí o pokračování | Je možné schválit realizaci bez neobhajitelných datových rizik? |
| Příprava projektu / zadání dodavateli | L1 proces pro kritické scénáře; datová inventura; pravidla kvality; L0 integrační koncept | Součást zadání a akceptačních kritérií; plán testování a převzetí | Je zadání kompletní a testovatelné? Jsou potvrzeni vlastníci integrací? |
| Realizace projektu | Průběžná aktualizace procesu a dat při změnách; řízení integrací a datových rizik | Řízení změn a rizik dle tolerancí; eskalace na Řídicí výbor | Je dopad změny na proces/data přijatelný, nebo je nutná změna rozsahu? |
| Převzetí a go-live | Důkaz kvality dat a validací; migrační ověření (pokud relevantní); audit trail a dohledatelnost | Podklad pro akceptaci a go-live checklist | Lze službu obhájit a provozovat? Je dohledatelnost prokazatelná? |
| Ukončení projektu a udržitelný rozvoj | Předání procesní a datové dokumentace + vlastnictví; pravidla úprav dat/validací po spuštění | Předávací protokol; nastavení provozních postupů | Je jasné, kdo řídí změny procesu a dat po spuštění? |
|
POZOR Jakákoliv významná změna procesu nebo datových zdrojů v realizaci je změna s dopadem na rozsah, rizika a akceptaci. Musí být řízena změnovým řízením projektu a zaznamenána v Decision logu. |
|||
Účelem kapitoly je vynutit, aby digitální služba byla navržena tak, že ji uživatel reálně dokončí (včetně výjimek), porozumí tomu, co se děje a co bude následovat, a aby byla prokazatelně přístupná. Kapitola stanoví minimální povinné rozhodnutí a důkazy pro UX návrh, obsah a přístupnost tak, aby mohly být použity jako závazné vstupy do zadání, akceptace a go-live, a aby úřad udržel kontrolu nad službou i po spuštění (změny textů, scénářů, formulářů). Kapitola je navržena pro praxi veřejné správy: kombinace kanálů, povinnost vysvětlovat právní účinky, časté výjimky, a nutnost obhájit rozhodnutí i v případě stížnosti nebo kontroly.
Orgán veřejné moci MUSÍ před zadáním implementace a před převzetím rozhodnout a doložit:
|
POZOR UX/obsah/přístupnost nejsou estetika. Jsou to převzatelná a auditovatelná kritéria služby. Pokud úřad nemá akceptační kritéria a důkazy, nemá reálně možnost službu převzít nebo odmítnout a vzniká vendor lock-in. |
TABULKA 1 – UX/Obsah/Přístupnost pack (povinné důkazy pro FULL)
| Výstup / důkaz | Minimální obsah | Kdo odpovídá za existenci | Kdy MUSÍ existovat | Použití (k čemu slouží) | Kontrolní bod (brána) | Kde se vede (evidence pack) |
| Seznam kritických scénářů a výjimek | Pro každý scénář: spouštěč, kroky, výsledek, výjimky, potvrzení/stavy, data a dokumenty, akceptační podmínky | Věcný gestor služby; koordinace: Projektový manažer | Před zadáním implementace; průběžně aktualizovat při změnách | Závazná definice toho, co je „služba“ a co se testuje | Brána před realizací; brána před převzetím | UX/obsah/přístupnost + Řízení projektu |
| Mapa uživatelské cesty (service journey) | End-to-end cesta včetně kanálových přechodů, stavů, notifikací, podpory a „co se děje v úřadu“ | Věcný gestor + UX/obsah | Před uzavřením rozsahu a zadáním implementace | Zabraňuje „jen formuláři“; dává podklad pro provoz | Brána před realizací | UX/obsah/přístupnost |
| Informační architektura + flow (IA/flow) | Seznam obrazovek a kroků, navigace, návratové cesty, stavové obrazovky, chybové stavy | UX/obsah + věcný gestor; koordinace: PM | Před implementací UI | Základ pro zadání, testy a akceptaci | Brána před realizací | UX/obsah/přístupnost |
| Wireframy / prototyp pro kritické scénáře | Minimálně: rozložení, hierarchy, formuláře, potvrzení, chyby, stavy, notifikace; varianty pro výjimky | UX; schvaluje věcný gestor | Před implementací UI; před začátkem vývoje klíčových obrazovek | Redukce změn v realizaci; podklad pro testování | Brána před realizací | UX/obsah/přístupnost |
| Content pack (schválené texty) | Názvy kroků, instrukce, popisky, chybové hlášky, potvrzení, notifikace, poučení a právně významné informace; verze a schválení | Věcný gestor + obsah; právní schvaluje právně významné texty | Pracovní verze před testováním; schválená verze před go-live | Jeden zdroj pravdy pro texty; přejímka a provozní změny | Brána před převzetím; brána před go-live | UX/obsah/přístupnost + Právo |
| Katalog chyb a stavů (Error & State catalogue) | Seznam chybových stavů a stavových informací: spouštěč, text, další krok, logování, dopad na proces a lhůty | UX/obsah + věcný gestor; provoz pro eskalace | Před testováním a před převzetím | Zajišťuje, že výjimky nejsou řešeny ručně mimo systém | Brána před převzetím | UX/obsah/přístupnost + Provoz |
| Plán a protokoly uživatelského testování | Metoda, vzorek, scénáře, zjištění, nápravná opatření, rozhodnutí o zbytkových problémech | UX + věcný gestor; koordinace: PM | Minimálně jednou před převzetím; u zásadních změn opakovat | Důkaz použitelnosti pro kritické scénáře | Brána před převzetím | UX/obsah/přístupnost + Decision log |
| Přístupnostní plán a důkaz splnění | Požadavky, metody testů (klávesnice, asistivní technologie, automatizované), výstupy, nápravy, zbytková rizika | UX/obsah (požadavky) + dodavatel (implementace) + úřad (ověření) | Plán před realizací; důkaz před převzetím a go-live | Prokazuje splnění přístupnosti a eliminuje právní/komunikační riziko | Brána před převzetím; brána před go-live | UX/obsah/přístupnost |
| Návrh informací pro podporu a zpětnou vazbu | Kontakty, kanály, SLA očekávání, formulář pro hlášení problému, postup eskalace | Provoz + věcný gestor; koordinace: PM | Před go-live | Zajišťuje, že uživatel má jasnou cestu při problému | Brána před go-live | Provoz + UX/obsah/přístupnost |
|
TIP Vedení evidence: každý artefakt má vlastníka, verzi, datum schválení a vazbu na Decision log (co bylo rozhodnuto a proč). Bez řízení verzí vzniká v zadání a akceptaci konflikt „co platí“. |
||||||
|
ČASTÁ CHYBA Přístupnost se zamění za kontrast a velikost písma. Nejčastěji selhávají formuláře (popisky, chyby), fokus/klávesnice a stavové zprávy při odeslání. |
|
DŮSLEDEK Selhání UX/obsahu/přístupnosti vede typicky k: nedokončení podání, nárůstu návštěv přepážek, vysokým nákladům na podporu, incidentům v lhůtách a reputačnímu i právnímu riziku z nevyhovění přístupnosti. |
Checklist – mapa uživatelské cesty MUSÍ obsahovat:
TABULKA 2 – Šablona service journey (minimální pole)
| Fáze cesty | Cíl uživatele | Krok uživatele | Co dělá úřad (backstage) | Data/dokumenty | Stav a notifikace | Rizika / výjimky |
|
POZOR Pokud v journey chybí backstage kroky úřadu, vzniká „digitální front-end“ bez návaznosti na skutečné vyřízení a lhůty. |
||||||
Checklist – akceptační podmínky MUSÍ být definovány pro každý kritický scénář:
TABULKA 3 – Akceptační kritéria pro scénář (šablona)
| Scénář | Podmínka UX | Podmínka obsahu | Podmínka přístupnosti | Důkaz (test/artefakt) | Rozhodl (schválil) |
|
TIP Akceptační kritéria patří do zadání a smluvních akceptačních mechanismů. Bez nich bude převzetí sporem o interpretaci, nikoliv ověřením. |
|||||
Checklist – IA/flow MUSÍ:
|
ČASTÁ CHYBA Flow končí odesláním. Chybí potvrzení, stav a cesta pro doplnění. Uživatel pak volá/chodí na úřad, protože neví, co se stalo. |
Checklist – obsah MUSÍ být:
TABULKA 4 – Povinné typy textů ve službě a jejich schvalování
| Typ textu | Kde se vyskytuje | Co MUSÍ obsahovat | Kdo schvaluje | Důkaz |
| Instrukce u kroku/obrazovky | Každý krok kritického scénáře | Co udělat + co budete potřebovat + jak dlouho to trvá (pokud relevantní) | Věcný gestor + obsah/UX | Content pack (verze) |
| Popisky a nápovědy polí | Formuláře | Formát, příklad, povinné/nepovinné, proč (u citlivých údajů) | Věcný gestor + obsah/UX | Content pack + test protokol chyb |
| Chybové hlášky | Validace a systémové chyby | Co je špatně + kde + jak opravit; alternativní postup při technické chybě | Věcný gestor + obsah/UX; provoz pro eskalaci | Katalog chyb a stavů |
| Potvrzení a stavové informace | Po odeslání, detail případu | Co bylo přijato + identifikátor + co bude dál + kdy očekávat výsledek + kde sledovat stav | Věcný gestor + obsah/UX; právní pokud má právní účinek | Test protokol scénářů |
| Poučení/právně významné informace | Kde vzniká právní účinek, lhůty, opravné prostředky | Právně správný text + srozumitelné shrnutí; odkazy na další postup | Právní útvar + věcný gestor | Schválení v evidence packu |
| Notifikace | E-mail/SMS/ISDS/portál | Důvod notifikace, stav, další krok; bezpečnostní zásady (bez citlivých údajů) | Věcný gestor + provoz; bezpečnost (obsah notifikací) | Schválená šablona notifikací |
|
POZOR Obsah musí být říditelný po spuštění. Pokud jsou texty hardcoded bez procesu, úřad ztrácí schopnost rychle reagovat na změny práva, výkladů a provozních zjištění. |
||||
Checklist – katalog chyb a stavů MUSÍ zahrnout minimálně:
TABULKA 5 – Katalog chyb a stavů (šablona)
| Kód/ID | Typ (uživatel/proces/technika) | Spouštěč | Text pro uživatele (schválený) | Další krok uživatele | Co udělá úřad/provoz | Logování / důkaz |
|
TIP U technických chyb rozlišujte: (1) problém uživatele (např. špatný soubor), (2) problém zdroje dat/integrace, (3) interní systémovou chybu. Každý typ vyžaduje jiný text i jiný provozní postup |
||||||
Checklist – přístupnost MUSÍ být řešena jako součást návrhu, implementace i akceptace:
TABULKA 6 – Matice testů přístupnosti (minimum)
| Test | Co se ověřuje | Na čem (scénáře/stránky) | Kdo provádí | Důkaz (co se ukládá) | Akceptační pravidlo |
| Klávesnicový průchod | Ovládání bez myši, fokus, pořadí, pasti | Všechny kritické scénáře | Úřad + dodavatel | Protokol + seznam vad + nápravy | Bez vad blokujících průchod scénářem |
| Formuláře a chyby | Popisky, asociace chyb k polím, srozumitelnost, rekapitulace | Formuláře v kritických scénářích | Úřad + dodavatel | Protokol + screenshoty/odkazy + opravy | Chyby musí být opravitelně sdělené |
| Kontrast a čitelnost | Čitelnost textu, informace ne pouze barvou | Klíčové obrazovky a komponenty | Dodavatel; kontrola: úřad | Výstup kontroly + nápravy | Bez vad znemožňujících čitelnost |
| Struktura a názvy prvků | Nadpisy, landmarky, názvy tlačítek a odkazů | Klíčové obrazovky | Dodavatel; kontrola: úřad | Výstup + nápravy | Ovládací prvky jsou jednoznačně identifikované |
| Stavové zprávy | Potvrzení odeslání, změny stavu, live regiony | Odeslání a stavové obrazovky | Úřad + dodavatel | Protokol + nápravy | Uživatel je informován i bez vizuálních signálů |
| Spot-check s asistivní technologií | Průchod scénářem se čtečkou obrazovky (min. 1–2 scénáře) | Nejdůležitější scénáře | Úřad (ověření) | Krátký protokol + zjištění + nápravy | Bez vad blokujících dokončení scénáře |
|
POZOR Přístupnost se prokazuje důkazem: protokoly testů, seznam vad, rozhodnutí o zbytkových odchylkách a jejich plán. Bez toho nelze přístupnost obhájit ani řídit. |
|||||
Checklist – testování a změny MUSÍ být řízeny:
|
TIP Změna microcopy může být „malá“, ale dopad může být zásadní (právní poučení, lhůty, očekávání uživatele). Změny textů s právním významem se NESMÍ dělat bez schválení. |
Tato kapitola stanoví věcné požadavky a důkazy, které MUSÍ být použity v řízení ICT projektu dle Metodiky řízení ICT projektů (životní cyklus, role, odpovědnosti, brány, akceptace). Kapitola nepředefinuje projektové role ani nevytváří paralelní procesy. Artefakty UX/obsahu/přístupnosti jsou vstupy do dokumentů a rozhodnutí projektu (zejména do zadání, akceptačních kritérií, testů, předávacích protokolů a do Decision logu).
TABULKA 7 – Napojení UX/Obsah/Přístupnost packu na fáze a brány projektu (kompatibilita s Metodikou řízení ICT projektů)
| Fáze dle Metodiky řízení ICT projektů | Co MUSÍ být hotové (z této kapitoly) | Formální použití v řízení projektu | Typické rozhodnutí (STOP/GO) |
| Příprava projektového záměru | Předběžné scénáře a základní journey (L0) + identifikace právně významných textů | Vstup do vymezení služby, rozsahu a rizik | Je služba navržitelná tak, aby ji uživatel dokončil a aby byla přístupná? |
| Schvalování projektového záměru | Rozhodnutí o kritických scénářích, minimální akceptaci a přístupnostním rozsahu | Podklad pro schválení záměru a tolerancí; zaznamenat do Decision logu | Je akceptace definovaná tak, že lze službu převzít a obhájit? |
| Příprava projektu | IA/flow + prototyp pro kritické scénáře; návrh content packu; plán testů přístupnosti a použitelnosti | Vstup do zadání/smluv a plánu testování; vazba na akceptační kritéria projektu | Je zadání kompletní a testovatelné? |
| Plánování a zahájení projektu | Akceptační kritéria (DoD) + katalog chyb a stavů + pravidla schvalování textů | Součást Plánu řízení projektu (akceptace, změny) a smluvních mechanismů | Lze zahájit realizaci bez rizika „UI bez služby“? |
| Vývoj řešení / Zavedení řešení | Průběžné ověřování scénářů a přístupnosti; evidence nálezů a náprav; řízené změny | Řízení změn dle tolerancí; průběžná akceptace iterací | Je dopad změn na scénáře/obsah/přístupnost přijatelný? |
| Příprava produktivního provozu | Schválený content pack pro go-live; dokončené protokoly testů; nastavené podpůrné informace a kontakty | Podklad pro předávací protokol a go-live checklist | Jsou splněny důkazy přístupnosti a použitelnosti? |
| Zvýšená podpora provozu | Mechanismus sběru zpětné vazby, sledování dokončenosti scénářů, opravy textů a chyb podle procesu | Řízení incidentů a změn; vyhodnocení metrik | Je nutné upravit scénáře/flow/texty? Eskalace dle dopadu. |
| Vyhodnocení a uzavření projektu / Následná podpora a udržitelný rozvoj | Předání governance obsahu a UX; pravidla změn; archivace důkazů testů | Předání do provozu a udržitelného rozvoje; zajištění kontinuity | Je zajištěno, že úřad udrží kontrolu nad službou po spuštění? |
|
POZOR Změna kritického scénáře, IA/flow nebo textů s právním významem je změna s dopadem na akceptaci a často i na právo a provoz. Musí být řízena změnovým řízením projektu a zaznamenána v Decision logu; při překročení tolerancí se eskaluje na Řídicí výbor projektu. |
|||
Účelem kapitoly je vynutit, aby digitální služba byla navržena tak, že je provozovatelná, bezpečná a udržitelná v prostředí veřejné správy. Kapitola stanoví povinná rozhodnutí a důkazy pro architektonické vymezení, kybernetickou bezpečnost, ochranu dat, provozní model, monitoring, řízení incidentů a kontinuitu. Kapitola je orientována na reálnou praxi: více systémů, integrace na registry, závislosti na externích rozhraních, omezené kapacity provozu, auditovatelnost a požadavky na dostupnost a obnovu.
Orgán veřejné moci MUSÍ před zahájením realizace a před go-live rozhodnout a doložit zejména:
|
POZOR Architektura není výkres pro dodavatele. Architektura je rozhodnutí o hranicích a odpovědnostech: co je součástí služby, na čem služba závisí a kdo nese rizika. Bez provozního modelu a bezpečnostních důkazů je go-live neobhajitelný a vzniká provozní i právní dluh. |
TABULKA – Architecture/Security/Operations pack (povinné důkazy)
| Výstup / důkaz | Minimální obsah | Kdo odpovídá za existenci | Kdy MUSÍ existovat | Použití (k čemu slouží) | Kontrolní bod (brána) | Kde se vede (evidence pack) |
| Architektonický kontext a hranice služby (L0) | Kontext (systémy/registry/aktéři), hranice služby, hlavní komponenty, integrace, datové toky (L0) | Architektura; spolupráce: věcný gestor, bezpečnost, provoz; koordinace: PM | Před zadáním realizace (před zahájením implementace) | Podklad pro zadání, rizika, odpovědnosti, náklady na provoz | Brána před realizací | Architektura + Řízení projektu |
| Bezpečnostní klasifikace služby a dat | Klasifikace (citlivost, dopady), požadavky na opatření, logování, uchování, audit | Bezpečnost (CISO/odpovědný útvar) + věcný gestor; PM koordinuje | Před návrhem bezpečnostních opatření a před realizací | Základ pro rozsah opatření a ověření | Brána před realizací | Bezpečnost + Právo a compliance |
| Model identity a přístupů (IAM) | Role, oprávnění, administrace, zastoupení, revize oprávnění, logování přístupů | Bezpečnost + věcný gestor; architektura; provoz | Před implementací přihlášení/rolí | Zabraňuje zneužití a sporům o oprávnění | Brána před realizací | Bezpečnost + UX/obsah |
| Bezpečnostní požadavky a opatření (security baseline) | Šifrování, hardening, segmentace, správa tajemství, zranitelnosti, patching, logging, WAF/ochrany (dle prostředí) | Bezpečnost + architektura; dodavatel implementuje; úřad ověřuje | Před realizací; průběžně | Podklad pro implementaci a akceptaci bezpečnosti | Brána před převzetím; brána před go-live | Bezpečnost + Architektura |
| Plán testování bezpečnosti a výsledky (minimální) | Typy testů (zranitelnosti, konfigurace, penetrační test dle rizika), nálezy, nápravy, rozhodnutí o zbytkových rizicích | Bezpečnost; dodavatel poskytuje součinnost; PM koordinuje | Plán před testy; výsledky před převzetím/go-live | Důkaz bezpečnosti pro převzetí | Brána před převzetím; brána před go-live | Bezpečnost + Decision log |
| Provozní model služby (Operating model) | Provozní role a odpovědnosti, SLA/OLA, incident management, změny, release, údržba, okna, eskalace | Provozní útvar; věcný gestor; PM koordinuje | Před go-live (pracovní) a schválený před go-live | Zajišťuje provozuschopnost a kontinuitu | Brána před go-live | Provoz + Řízení služby |
| Monitoring a alerting (observabilita) | Co se měří (dostupnost, výkon, chybovost, integrace), prahy, alarmy, kdo reaguje, runbook | Provoz + bezpečnost; dodavatel implementuje dle zadání | Před go-live | Detekce incidentů a degradací | Brána před go-live | Provoz + Bezpečnost |
| Plán zálohování a obnovy (Backup & Restore) | Co se zálohuje, frekvence, RPO/RTO, test obnovy, odpovědnosti | Provoz + architektura; dodavatel dle prostředí | Před go-live; test obnovy před go-live | Kontinuita a prevence ztráty dat | Brána před go-live | Provoz + Bezpečnost |
| Degradační režimy (výpadek integrací) | Pro kritické integrace: co se stane při výpadku, jaký je fallback, informace uživateli, dopad na lhůty | Architektura + provoz + věcný gestor; UX/obsah pro komunikaci | Před go-live (a před testováním) | Zabraňuje chaosu při výpadcích a sporům | Brána před go-live | Provoz + Procesy a data + UX/obsah |
| Předávací protokol do provozu (handover) | Seznam předaných artefaktů, přístupy, dokumentace, runbooky, kontakty, školení, backlog známých problémů | PM + provoz; dodavatel poskytuje; věcný gestor potvrzuje | Před go-live | Formální převzetí a odpovědnost | Brána go-live | Řízení projektu + Provoz |
|
TIP Ověření obnovy (restore) MUSÍ být provedeno jako reálný test. „Máme zálohy“ bez testu obnovy není důkaz. |
||||||
|
ČASTÁ CHYBA Projekt považuje „splněno“ za nasazení. Bez monitoringu, runbooku, přístupů a testu obnovy není služba provozuschopná. |
|
DŮSLEDEK Selhání architektury, bezpečnosti a provozu vede typicky k: výpadkům, incidentům se ztrátou dat, nemožnosti obhájit rozhodnutí (chybí logy), vendor lock-in, a vysokým nákladům na dodatečné doplnění provozních schopností. |
Checklist – architektonické vymezení MUSÍ obsahovat:
TABULKA 2 – Architektonické rozhodnutí (decision list) – minimum
| Rozhodnutí | Varianty | Zvolená varianta + odůvodnění | Dopady (bezpečnost, provoz, náklady) | Schválil / datum |
| Hranice služby (co je součástí) | A) pouze portál/formulář, B) portál + procesní back-end, C) end-to-end včetně spisové vazby | |||
| Režim integrací | A) online, B) batch, C) kombinace, D) ruční fallback | |||
| Umístění a provoz prostředí | A) interní infrastruktura, B) cloud dle pravidel, C) externí hosting s odpovědností dodavatele | |||
| Evidence a auditní stopa | A) jen v aplikaci, B) aplikace + centrální log, C) aplikace + spis/evidence + centrální log | |||
|
POZOR Architektonická rozhodnutí musí být zaznamenána v Decision logu a použita v zadání. Pokud nejsou závazná, dodavatel dodá vlastní řešení, které nemusí být provozovatelné v podmínkách úřadu. |
||||
Checklist – bezpečnostní opatření MUSÍ zahrnout minimálně:
|
ČASTÁ CHYBA Logování se implementuje, ale nikdo ho nečte a neexistuje postup reakce. Log bez runbooku je jen úložiště dat. |
Checklist – IAM MUSÍ řešit:
TABULKA 3 – Matice rolí a oprávnění (minimum)
| Role | Co může dělat | Na jakých datech | Kritické akce (vyžadují audit) | Kdo přiděluje/odebírá | Revize (jak často) |
|
POZOR Role a oprávnění jsou provozní schopnost. Pokud chybí revize a audit, vzniká bezpečnostní incident „na časové ose“. |
|||||
Checklist – provozní model MUSÍ obsahovat:
TABULKA 4 – Runbook (šablona)
| Situace / trigger | Detekce (monitoring/alert) | Okamžitý postup (L1) | Eskalace (L2/L3) | Komunikace (uživatel/úřad) | Důkaz / evidence |
|
TIP Runbook musí být cvičen. Minimálně jednou před go-live proveďte „tabletop exercise“ pro výpadek kritické integrace a pro bezpečnostní incident. |
|||||
Checklist – monitoring MUSÍ pokrýt minimálně:
TABULKA 5 – Monitoring a alerting (minimum)
| Oblast | Metrika | Prahová hodnota / SLO | Alert (kdo dostane) | Reakce (runbook) | Důkaz |
| Dostupnost | Úspěšnost syntetického průchodu kritickým scénářem | ||||
| Integrace | Chybovost kritické integrace / počet fallbacků | ||||
| Výkon | 95. percentil odezvy pro klíčové endpointy | ||||
| Bezpečnost | Neobvyklá aktivita administrátora / počet neúspěšných přihlášení | ||||
|
POZOR SLO bez reakce je jen číslo. Každý alert musí mít vlastníka a runbook. Pokud úřad nemá kapacitu na 24/7, MUSÍ být rozhodnuto, co to znamená pro SLO a komunikaci. |
|||||
Checklist – zálohování a obnova MUSÍ:
|
ČASTÁ CHYBA RPO/RTO nejsou rozhodnuté. Po incidentu pak vznikne spor, co je „přijatelné“ a kdo nese dopady na lhůty a data. |
Checklist – pro každou kritickou integraci MUSÍ být rozhodnuto:
TABULKA 6 – Degradační režim integrace (šablona)
| Integrace | Kritické scénáře | Detekce výpadku | Fallback / degradace | Text pro uživatele | Dopad na proces/lhůty | Kdo rozhoduje o přepnutí |
|
DŮSLEDEK Bez definovaných degradačních režimů se výpadek integrace změní v improvizaci (telefon, e-mail, přepážka) bez evidence. To zvyšuje riziko chyb, sporů a ztráty důkazů. |
||||||
Checklist – před převzetím a go-live MUSÍ existovat:
|
POZOR Akceptace bezpečnosti je rozhodnutí. Pokud nejsou nálezy a nápravy evidovány, nelze rozhodnutí obhájit. |
Tato kapitola stanoví věcné požadavky a důkazy pro architekturu, bezpečnost a provoz, které MUSÍ být využity v řízení ICT projektu dle Metodiky řízení ICT projektů (životní cyklus, role, brány, akceptace, eskalace). Kapitola nevytváří nové projektové role ani paralelní procesy. Bezpečnostní a provozní rozhodnutí se promítají do zadání, akceptačních kritérií, registru rizik a do předávacích protokolů.
TABULKA 7 – Napojení Architecture/Security/Operations packu na fáze a brány projektu
| Fáze dle Metodiky řízení ICT projektů | Co MUSÍ být hotové (z této kapitoly) | Formální použití v řízení projektu | Typické rozhodnutí (STOP/GO) |
| Předprojektové fáze / příprava záměru | Architektonické vymezení (L0) + předběžná bezpečnostní klasifikace + identifikace provozních dopadů | Vstup do vymezení rozsahu, rozpočtu a rizik | Je služba realizovatelná s ohledem na bezpečnost a provozní kapacity? |
| Schvalování projektového záměru | Rozhodnutí o hranicích služby, integracích a provozním modelu; požadavky na bezpečnostní baseline | Podklad pro schválení záměru a tolerancí; zaznamenat do Decision logu | Jsou rizika bezpečnosti a provozu akceptovatelná a řízená? |
| Příprava projektu / zadání dodavateli | Security baseline + IAM model + monitoring požadavky + degradační režimy; požadavky na důkazy testů | Součást zadání/smlouvy a akceptačních kritérií | Je zadání testovatelné a lze službu převzít do provozu? |
| Realizace projektu | Průběžné bezpečnostní kontroly, evidence nálezů a náprav; příprava runbooků a monitoringu | Řízení změn a rizik; eskalace při překročení tolerancí | Nevzniká bezpečnostní/provozní dluh? Je nutné změnit rozsah? |
| Převzetí / go-live | Výsledky bezpečnostních testů, monitoring v provozním režimu, test obnovy, runbooky, přístupy, předávací protokol | Podklad pro akceptaci a go-live checklist | Lze službu bezpečně provozovat a reagovat na incidenty? |
| Zvýšená podpora provozu | Provozní metriky, incidenty, post-mortem, backlog náprav; řízené změny a releasy | Řízení incidentů, změn a udržitelného rozvoje | Je nutné upravit SLO, degradační režimy nebo provozní kapacity? |
| Udržitelný rozvoj služby | Zavedený proces řízení zranitelností, revize oprávnění, pravidelné testy obnovy a aktualizace runbooků | Kontinuální řízení bezpečnosti a provozu | Je služba dlouhodobě udržitelná a auditovatelná? |
|
POZOR Předávka do provozu MUSÍ obsahovat přístupy, runbooky, monitoring a důkazy bezpečnosti. Pokud se předá „jen kód“, nejde o převzetí provozovatelné služby, ale o předání neřízeného rizika. |
|||
Účelem kapitoly je nastavit závazný systém kontrolních bran (STOP/GO) a rozhodování tak, aby digitální služba nevstoupila do realizace ani do provozu bez splněných minimálních podmínek práva, procesu a dat, UX/přístupnosti, architektury/bezpečnosti a provozu. Kapitola definuje, jaké rozhodnutí se v jednotlivých branách přijímá, jaké důkazy musí existovat, jak se řídí výjimky a jak se eskalují sporná rozhodnutí v rámci řízení ICT projektu. Kapitola je kompatibilní s Metodikou řízení ICT projektů: brány jsou nadstavbou rozhodovacích „gate“ v projektu, nikoliv paralelním procesem.
Orgán veřejné moci MUSÍ zavést a používat minimálně tyto rozhodovací brány Digital First (DF):
|
POZOR Brána není prezentace. Brána je formální rozhodnutí založené na důkazech. Pokud brána není schopna odůvodnit GO/STOP, nejde o bránu, ale o informativní schůzku. |
TABULKA 1 – Povinné důkazy pro řízení bran a rozhodování (Evidence & Decision pack)
| Výstup / důkaz | Minimální obsah | Kdo odpovídá za existenci | Kdy MUSÍ existovat | Použití (k čemu slouží) | Kontrolní bod (brána) | Kde se vede |
| Decision log (záznam rozhodnutí) | Datum, rozhodnutí, varianty, odůvodnění, vstupní artefakty, akceptovaná rizika, schválil | Projektový manažer; schvalují rozhodovací orgány dle Metodiky řízení ICT projektů | Od DF-1 průběžně; uzavřený před DF-3 | Auditovatelnost a řízení změn | DF-1 až DF-4 | Řízení projektu – Decision log |
| Gate checklisty (DF-1 až DF-4) | Seznam povinných bodů (MUSÍ/NESMÍ/MĚLO BY), stav splnění, odkaz na důkazy | PM + věcný gestor; validuje dotčený útvar (právní/bezpečnost/provoz/UX) | Před každou branou | Standardizace rozhodnutí, zabránění selektivnímu „vynechávání“ | DF-1 až DF-4 | Řízení projektu – Gate pack |
| Evidence pack index (rejstřík důkazů) | Seznam všech povinných artefaktů s verzí a umístěním; vazba na kapitoly 1–6 | PM | Před DF-1 (verze 1); aktualizace před DF-2 a DF-3 | Zajišťuje, že důkazy jsou dohledatelné | DF-1 až DF-3 | Evidence pack – rejstřík |
| Registr rizik a rozhodnutí o riziku | Rizika, hodnocení, opatření, vlastník, termíny; záznam akceptace rizika a kdo ji schválil | PM; vlastníci rizik dle projektu | Před DF-1; aktualizace před DF-2, DF-3 | Řízení tolerancí a eskalace | DF-1 až DF-3 | Řízení projektu – rizika |
| Seznam otevřených vad a dluhů (open issues / known limitations) | Seznam vad, závažnost, dopad, workaround, termín nápravy, rozhodnutí o akceptaci | PM + dodavatel; schvaluje dle pravidel projektu | Před DF-2 a DF-3; uzavřený před DF-4 | Podmíněná akceptace a kontrola dluhů | DF-2 až DF-4 | Řízení projektu – issues |
| Go-live readiness report | Souhrn splnění DF-3, otevřené vady, provozní připravenost, komunikační plán, rollback, kontakty | PM + provoz; přispívají bezpečnost, UX, architektura, právní | Před DF-3 | Jednotný podklad pro GO/STOP | DF-3 | Řízení projektu + Provoz |
|
TIP Evidence pack musí být založen tak, aby přežil personální změny. Dokumenty a protokoly se NESMÍ držet „u lidí“ v e-mailu; musí být v evidenci projektu se stabilním odkazem. |
||||||
|
ČASTÁ CHYBA „GO s podmínkami“ bez jasného vlastníka, termínu a měřitelného důkazu. Takové GO je ve skutečnosti STOP odložený do provozu. |
|
DŮSLEDEK Selhání bran vede typicky k: vendor lock-in, eskalaci incidentů v provozu, právně neobhajitelným stavům, ztrátě důkazů a neřízenému růstu provozního dluhu. |
TABULKA 2 – Přehled bran a minimálních rozhodnutí
| Brána | Kdy (typicky) | Rozhodnutí (co vynucuje) | Minimální důkazy (souhrn) | Výsledek | Možné varianty | Stop triggery (typické) | Poznámka k řízení |
| DF-1: Před zahájením realizace | Před zadáním implementace / před zahájením vývoje | Zadání je úplné a testovatelné; klíčová rozhodnutí kapitol 1–6 jsou uzavřená | Service definice + právní konstrukce + proces/data + UX/obsah/přístupnost + architektura/bezpečnost/provoz (min. L0) | STOP/GO | GO / GO s podmínkami / STOP | Chybí vlastníci dat/integrací; neuzavřená právní konstrukce; nejsou akceptační kritéria; chybí arch. hranice | GO s podmínkami jen s termínem a vlastníkem |
| DF-2: Před převzetím | Před akceptací a předávkou do provozu | Služba je převzatelná: testy, přístupnost, bezpečnost, dohledatelnost, provozní připravenost | Protokoly testů (funkční, scénářové) + přístupnost + bezpečnostní testy + monitoring/runbooky + evidence | STOP/GO | GO / GO s omezením / STOP | Kritické vady; chybí důkaz přístupnosti; bezpečnostní kritické nálezy; není test obnovy | GO s omezením = omezení funkce s jasnou komunikací |
| DF-3: Go-live | Bezprostředně před spuštěním do produkce | Lze bezpečně spustit: provozní model je aktivní, rollback je připraven, komunikace je hotová | Go-live readiness report + go-live checklist + rollback plan + kontakty + stav integrací | GO/STOP | GO / STOP | Neexistuje rollback; monitoring není v provozu; nejasné odpovědnosti; neuzavřené kritické dluhy | Rozhodnutí musí být zaznamenáno v Decision logu |
| DF-4: Po stabilizaci | Po domluvené době zvýšené podpory | Zvýšená podpora končí; přechod do standardního řízení služby; dluhy jsou řízené | Stabilizační report + incidenty a nápravy + předání backlogu + aktualizace runbooků | GO/STOP | GO / STOP (pokračovat ve zvýšené podpoře) | Opakované incidenty; chybí nápravy; monitoring/alerting nefunkční; backlog bez vlastníka | Vazba na kapitolu 9 (řízení služby) |
|
POZOR „GO s omezením“ je přípustné pouze tehdy, pokud omezení: (1) je jasně definované, (2) je komunikované uživateli a interně, (3) má workaround a (4) má termín odstranění. Jinak je to skrytý STOP. |
|||||||
Checklist DF-1 (vyplňuje se s odkazy na důkazy):
|
ČASTÁ CHYBA DF-1 je použita jako „kick-off vývoje“. Správně je DF-1 poslední kontrola před tím, než se začne platit za implementaci. |
Checklist DF-2:
|
POZOR DF-2 není „akceptace dokumentace“. DF-2 je rozhodnutí, zda služba může být převzata do provozu se všemi provozními důsledky. |
Checklist DF-3:
|
DŮSLEDEK Pokud DF-3 proběhne bez rollbacku a bez aktivního monitoringu, první incident po spuštění se řeší improvizací. To obvykle vede k delšímu výpadku a ke ztrátě důvěry uživatelů. |
TABULKA 3 – Typické STOP triggery (nekompromisní)
| Oblast | STOP trigger (příklad) | Dopad | Kde se řeší (v řízení projektu) |
| Právo | Neuzavřená právní konstrukce; nejasné právní účinky; chybí schválení právně významných textů | Neobhajitelná služba, stížnosti, rušení rozhodnutí | Eskalace dle Metodiky řízení ICT projektů; rozhodnutí orgánu projektu |
| Proces a data | Chybí vlastník klíčového datového zdroje/integrace; neexistuje fallback pro kritické scénáře | Neprovozovatelnost, ruční obcházení, skluz | Změnové řízení projektu + risk/issue management |
| UX a přístupnost | Kritický scénář nelze dokončit; chybí důkaz přístupnosti pro kritické scénáře | Nedokončení podání, diskriminace, reputační riziko | Akceptační řízení projektu; nápravný plán |
| Bezpečnost | Kritické bezpečnostní nálezy bez opravy/akceptace rizika; neauditované přístupy do produkce | Incident, únik dat, sankce, ztráta důvěry | Bezpečnostní řízení + rozhodnutí dle pravidel úřadu |
| Provoz | Neexistuje test obnovy; chybí monitoring/alerting; nejsou runbooky a kontakty | Neřízený provoz, dlouhé výpadky, chaos při incidentech | Provozní připravenost – STOP do go-live |
Checklist – pravidla pro „GO s podmínkami“:
|
TIP U podmíněné akceptace vždy uveďte, zda jde o: (1) odloženou nápravu, (2) omezení funkce, nebo (3) dočasný workaround. Každý typ má jiný dopad na provoz a komunikaci. |
TABULKA 4 – Struktura gate balíčku (minimální)
| Část balíčku | Co obsahuje | Odkud se bere | Kdo připraví | Kdo potvrzuje (dle projektu) |
| Souhrn (1–2 strany) | Co se rozhoduje, hlavní rizika, doporučení GO/STOP, seznam otevřených bodů | Go-live readiness / gate report | PM | Rozhodovací orgán projektu |
| Checklist brány | Povinné body + stav + odkazy na důkazy | Gate checklisty + evidence pack | PM + věcný gestor | Dotčené útvary (právo, bezpečnost, provoz, UX) |
| Důkazy (odkazy) | Protokoly, schválení, testy, dokumentace, runbooky, konfigurace dle potřeby | Evidence pack | Vlastníci artefaktů | PM kontrola úplnosti |
| Rizika a otevřené vady | Seznam, závažnost, plán nápravy, rozhodnutí o akceptaci | Risk register + issue list | PM | Rozhodovací orgán projektu |
| Rozhodnutí a podmínky | Zápis GO/STOP, případné podmínky, termíny, vlastníci | Decision log | PM | Rozhodovací orgán projektu |
|
POZOR Prezentace může doplnit, ale NESMÍ nahradit důkazy. Jediné autoritní podklady pro rozhodnutí jsou artefakty a protokoly v Evidence packu. |
||||
Kontrolní brány Digital First jsou používány jako závazné kontrolní body v rámci řízení ICT projektu dle Metodiky řízení ICT projektů. Kapitola nepředefinuje projektové role ani nevytváří paralelní procesy: opírá se o existující rozhodovací strukturu projektu (např. Řídicí výbor projektu a odpovědnosti v projektu) a pouze standardizuje, jaké důkazy musí být pro rozhodnutí dostupné. Rozhodnutí DF-1 až DF-4 musí být řízena přes standardní mechanismy projektu: řízení změn, řízení rizik, akceptace a eskalace dle tolerancí.
TABULKA 5 – Mapování DF bran na typické fáze a brány ICT projektu
| DF brána | Typická vazba na fázi/rozhodnutí v ICT projektu | Jaký výstup projektu se tím uzavírá | Kde se eviduje rozhodnutí |
| DF-1 | Schválení zadání a zahájení realizace (před vývojem/implementací) | Zadání je úplné a testovatelné; základní rozhodnutí kap. 1–6 uzavřena | Decision log + Gate pack |
| DF-2 | Akceptace a převzetí dodávky / připravenost na provoz | Testy, přístupnost, bezpečnost, provozní schopnosti a důkazy | Předávací protokol + Decision log |
| DF-3 | Go-live rozhodnutí v projektu | Go-live readiness a aktivní provozní model + rollback | Go-live zápis + Decision log |
| DF-4 | Ukončení zvýšené podpory / stabilizace a přechod do standardního řízení služby | Vyhodnocení incidentů a náprav; uzavření dluhů nebo jejich převedení do řízení služby | Stabilizační report + předání backlogu |
|
POZOR Pokud v projektu chybí autoritní rozhodovací orgán pro GO/STOP, je nutné ho použít dle Metodiky řízení ICT projektů. Digital First brány nesmí vytvářet nový paralelní orgán; musí využít existující governance projektu. |
|||
Účelem kapitoly je vynutit, aby spuštění digitální služby do produkce (go-live) proběhlo kontrolovaně, auditovatelně a s provozní odpovědností. Kapitola stanoví povinná rozhodnutí a důkazy pro go-live (cutover, rollback, komunikace, provozní připravenost, monitoring, bezpečnost, přístupnost, stabilizační režim). Kapitola vychází z praxe veřejné správy: závislosti na integracích, omezené provozní kapacity, nutnost dohledatelnosti, kanálové souběhy (digitál + přepážka) a vysoké reputační riziko prvních dní.
Orgán veřejné moci MUSÍ před spuštěním rozhodnout a doložit zejména:
|
POZOR Go-live není jen „nasazení verze“. Go-live je převzetí rizika do provozu. Pokud nejsou připraveny provozní schopnosti, dojde k eskalaci incidentů hned v prvních dnech. |
TABULKA 1 – Go-live pack (povinné důkazy pro DF-3)
| Výstup / důkaz | Minimální obsah | Kdy MUSÍ existovat | Použití (k čemu slouží) | Kontrolní bod (brána) | Kde se vede (evidence pack) | |
| Go-live readiness report | Souhrn připravenosti: splnění DF-2, otevřené vady, provozní model aktivní, integrace, rizika, doporučení GO/STOP | Projektový manažer + provoz; příspěvky: věcný gestor, bezpečnost, architektura, UX, právní | Před DF-3 | Jednotný podklad pro rozhodnutí | DF-3 | Řízení projektu + Provoz |
| Cutover plán (nasazení + aktivace) | Časová osa kroků, odpovědnosti, kontrolní body, kritéria úspěchu, plán komunikace a omezení, evidence provedení | PM + dodavatel + provoz; schvaluje provoz a věcný gestor | Před DF-3; finální verze před spuštěním | Řízené provedení a dohledatelnost | DF-3 | Provoz + Řízení projektu |
| Rollback plán | Spouštěče rollbacku, kroky návratu, dopad na data a uživatele, časová okna, rozhodovací pravomoc, komunikace | PM + provoz + dodavatel; bezpečnost dle dopadů | Před DF-3; ověřený postup (min. tabletop nebo test) před spuštěním | Zabránění dlouhým výpadkům a improvizaci | DF-3 | Provoz + Bezpečnost |
| Go-live checklist (protokol) | Seznam povinných bodů před/po spuštění, včetně evidence provedení, podpis/odsouhlasení | PM + provoz | Vyplněný v den go-live | Prokazuje, co se skutečně stalo | DF-3 | Evidence pack – Go-live |
| Plán zvýšené podpory (hypercare) | Doba trvání, dostupnost rolí, metriky, denní rytmus, incident postupy, rychlé opravy, komunikační kanály | Provoz + PM; věcný gestor | Před go-live | Stabilizace a řízení očekávání | DF-3; DF-4 | Provoz + Řízení služby |
| Komunikační plán go-live | Cílové skupiny, zprávy, kanály, termíny, odpovědnosti; texty ve službě a mimo službu | Věcný gestor + obsah/UX; PM koordinuje | Před go-live | Minimalizace dotazů a chyb uživatelů | DF-3 | UX/obsah + Provoz |
| Provozní nastavení monitoringu/alertingu | Aktivní monitoring, alarmy, kontakty, runbooky, korelační ID a dohledatelnost; ověření funkcí | Provoz + bezpečnost; dodavatel poskytuje součinnost | Před go-live a aktivní při go-live | Detekce problémů v reálném čase | DF-3 | Provoz + Bezpečnost |
| Záznam o „release“ a konfiguraci produkce | Verze, commit/release ID, konfigurace, parametry, aktivované feature toggles, seznam změn | Dodavatel + provoz; PM eviduje | Při go-live; aktualizace při hotfixech | Audit a dohledatelnost | DF-3 | Evidence pack – release |
| Předávka přístupů a provozních kontaktů | Seznam účtů, přístupů, klíčů dle pravidel, kontakty L1/L2/L3, escrow/uložení tajemství dle interních pravidel | Provoz + bezpečnost; dodavatel poskytuje | Před go-live | Zajištění reakce na incidenty | DF-3 | Provoz + Bezpečnost |
|
TIP V rámci go-live packu udržujte „jeden zdroj pravdy“: index artefaktů, verze, datum schválení a vazbu na Decision log. |
||||||
|
ČASTÁ CHYBA „První den to nějak zvládneme.“ Ve veřejné správě je první den rozhodující pro důvěru. Pokud služba první týden selhává, uživatel se vrací k papíru a obtížně se vrací zpět. |
|
DŮSLEDEK Neřízený go-live vede typicky k: nárůstu návštěv přepážek, přetížení podpory, eskalaci incidentů, reputačnímu riziku a rychlému vzniku provozního dluhu. |
Checklist – orgán veřejné moci MUSÍ zvolit a zdůvodnit strategii spuštění:
TABULKA 2 – Volba režimu spuštění (šablona)
| Režim spuštění | Pro koho/na co se vztahuje | Omezení (funkce/čas/region) | Kritéria rozšíření/ukončení | Rizika a mitigace | Schválil / datum |
|
POZOR Postupné spuštění nesmí znamenat „test v produkci“ bez podpory. Musí mít stejné požadavky na evidence, monitoring a bezpečnost jako plné spuštění. |
|||||
Checklist – cutover plán MUSÍ obsahovat:
TABULKA 3 – Cutover plan (šablona)
| Krok | Čas (plán) | Kdo provádí | Popis akce | Kritéria úspěchu (ověření) | Kdo potvrzuje | Výsledek (skutečnost) | Poznámka / incident |
|
TIP U každého cutover kroku uveďte „nejhorší dopad“ a „čas do rollbacku“. To zjednoduší rozhodování, když se něco pokazí. |
|||||||
Checklist – rollback plán MUSÍ řešit:
TABULKA 4 – Rollback plan (šablona)
| Spouštěč | Jak se detekuje (monitoring) | Rozhoduje (kdo) | Limit pro rozhodnutí | Postup rollbacku | Dopad na data a případy | Komunikace |
|
POZOR Rollback není ostuda. Neřízený výpadek bez návratu je ostuda. Před go-live MUSÍ být jasné, kdy je rollback menší škoda než pokračování. |
||||||
Checklist – body před spuštěním (MUSÍ):
Checklist – body po spuštění (MUSÍ):
TABULKA 5 – Go-live protokol (šablona)
| Bod | Stav (splněno/nesplněno) | Důkaz (odkaz) | Čas | Kdo potvrdil | Poznámka / odchylka |
|
ČASTÁ CHYBA Po spuštění se ověří jen „že jde homepage“. Správně se ověřují kritické scénáře a dohledatelnost. |
|||||
Checklist – hypercare MUSÍ stanovit:
TABULKA 6 – Denní triage (šablona)
| Datum | Top incidenty (ID) | Dopad (uživatel/proces/právo) | Rozhodnutí (opravit/omezit/rollback) | Vlastník | Termín |
Checklist – komunikační a kanálová připravenost MUSÍ zahrnout:
TABULKA 7 – Komunikační plán (šablona)
| Cílová skupina | Zpráva (co sdělit) | Kanál | Kdy | Vlastník | Příloha / text | Poznámka |
|
TIP Přepážky a call centrum musí mít krátký „script“: 5 vět, co říct a kam uživatele poslat. Bez toho se digitální služba znehodnotí v prvních dnech. |
||||||
Checklist – pro dohledatelnost go-live MUSÍ být uloženo:
|
POZOR Ve veřejné správě musí být dohledatelné: co bylo spuštěno, kdo to schválil, kdy, s jakými omezeními a proč. Bez evidence nelze obhájit postup při stížnosti, kontrole ani incidentu. |
Go-live je rozhodovací bod a milník v životním cyklu ICT projektu dle Metodiky řízení ICT projektů. Tato kapitola nepředefinuje projektové role ani nevytváří paralelní procesy: go-live se řídí standardními mechanismy projektu (akceptace, změnové řízení, řízení rizik, eskalace dle tolerancí). Rozhodnutí DF-3 (GO/STOP) musí být učiněno v rámci governance projektu a zapsáno v Decision logu. Cutover, rollback a hypercare jsou provozně-orientované balíčky, které se připravují v projektu a předávají se do provozu jako součást předávacího protokolu.
TABULKA 8 – Mapování go-live aktivit na fáze a brány ICT projektu
| Aktivita (z této kapitoly) | Kdy v projektu | Jaký projektový mechanismus se použije | Důkaz (kam se ukládá) |
| Go-live readiness report + DF-3 rozhodnutí | Před spuštěním | Rozhodnutí dle governance projektu (např. Řídicí výbor) | Decision log + readiness report |
| Cutover plán | Příprava produkčního provozu / před go-live | Změnové řízení + plán nasazení | Cutover plán + vyplněný protokol |
| Rollback plán | Před go-live | Rizikové řízení + provozní připravenost + bezpečnostní schválení dle dopadů | Rollback plán + záznam ověření |
| Go-live checklist a protokol | V den go-live | Akceptační řízení a formální evidence | Go-live protokol v Evidence packu |
| Hypercare režim | Po go-live | Řízení incidentů a změn + stabilizační reporting | Triage tabulka + incidenty + release záznamy |
|
POZOR Hotfix po spuštění je změna s rizikem. Musí být řízena změnovým řízením projektu/provozu a musí mít evidenci: co se změnilo, proč, kdo schválil, jak bylo ověřeno a kdy bylo nasazeno. |
|||
Účelem kapitoly je vynutit, aby digitální služba byla po spuštění řízena jako živá služba: se stabilním vlastníkem, provozní odpovědností, řízením změn, incidentů a bezpečnosti, pravidelným vyhodnocováním kvality (včetně přístupnosti), a s kontrolou provozního dluhu. Kapitola stanoví minimální governance a rytmus řízení služby v prostředí veřejné správy, kde dochází ke změnám legislativy, datových zdrojů, integrací a organizačních kompetencí.
Orgán veřejné moci MUSÍ po go-live rozhodnout a doložit zejména:
|
POZOR V provozu se neřeší, kdo co měl udělat v projektu. V provozu se řeší incident, dopad na uživatele a odpovědnost za rozhodnutí. Proto musí být governance služby nastavena a evidována. |
TABULKA 1 – Minimální Service Management pack (povinné důkazy po spuštění)
| Výstup / důkaz | Minimální obsah | Kdo odpovídá za existenci | Kdy MUSÍ existovat | Použití (k čemu slouží) | Kontrolní bod | Kde se vede |
| Service charter (základní popis služby) | Účel služby, kritické scénáře, okruh uživatelů, kanály, hranice služby, hlavní integrace, kontakty | Věcný vlastník služby + provoz; správa v evidenci služby | Do ukončení hypercare; aktualizace při změnách | Jednotný „zdroj pravdy“ pro řízení služby | DF-4 / pravidelná kontrola | Evidence služby |
| Provozní dokumentace (runbooky) | Incident postupy, degradace integrací, restart/obnova, kontakty, eskalace, okna údržby | Provozní vlastník; technická část dle prostředí | Před DF-4; průběžně | Reakce na incidenty a snížení MTTR | Měsíčně/po incidentech | Provozní evidence |
| Katalog změn / backlog (change backlog) | Požadavky, vady, priority, dopady, schválení, termíny, vlastníci | Věcný vlastník + PM/řízení změn dle režimu organizace | Od go-live; průběžně | Kontrola rozsahu a priorit | Týdenně/měsíčně | Řízení služby |
| Release plán a evidence release | Frekvence release, verze, obsah změn, testování, rollback, schválení | Provoz + dodavatel; schvaluje vlastník služby | Od stabilizace; průběžně | Zabránění „ad hoc“ změnám | Před každým releasem | Provoz + Evidence release |
| Incident registry + post-mortem | Incidenty, dopady, doby, nápravná opatření, post-mortem pro významné incidenty | Provoz | Od go-live; průběžně | Řízení dostupnosti a poučení | Týdenně/měsíčně | Provozní evidence |
| Bezpečnostní režim po spuštění | Plán patching/aktualizací, zranitelnosti, revize oprávnění, audit logů, evidence nálezů a náprav | Bezpečnost + provoz | Od go-live; průběžně | Kontrola kyber rizik | Měsíčně/kvartálně | Bezpečnostní evidence |
| KPI/SLO dashboard (minimální) | Dostupnost, chybovost, výkon, integrace, dokončenost kritických scénářů, podpora | Provoz + vlastník služby | Od DF-4; průběžně | Řízení kvality a priorit | Měsíčně | Monitoring/Reporting |
| Pravidelný review přístupnosti | Výsledky kontrol přístupnosti po změnách, evidence vad a náprav, opakovaná validace kritických scénářů | Vlastník služby + UX/obsah; dodavatel poskytuje nápravy | Po významných změnách; minimálně periodicky | Zajištění kontinuální přístupnosti | Po release / kvartálně | UX/obsah evidence |
| Evidence právních změn a dopadů | Záznam změny, dopad na proces, data, texty, UX, termíny, schválení | Věcný vlastník + právní; PM/řízení změn koordinuje | Průběžně | Zajištění souladu a auditovatelnosti | Při změně legislativy | Právo + Decision log změn |
|
TIP Service charter a Evidence služby musí být čitelné i pro nového člověka. Pokud službu nelze převzít při personální změně, governance není dostatečná. |
||||||
|
ČASTÁ CHYBA „Je to spuštěné, hotovo.“ Ve skutečnosti je spuštění začátek nejdražší fáze: stabilní provoz a řízení změn. |
|
DŮSLEDEK Bez řízení služby po spuštění vzniká provozní dluh: náklady na údržbu rostou, bezpečnostní rizika narůstají, uživatelé se vrací k papíru a úřad ztrácí kontrolu nad dodávkou. |
Checklist – minimální governance MUSÍ obsahovat:
TABULKA 2 – Rytmus řízení služby (šablona)
| Rytmus | Cíl | Vstupy | Výstupy | Účastníci (min.) | Evidence |
| Týdenní operativní review | Incidenty, backlog, rychlé opravy, integrace | Incident registry, monitoring, backlog | Prioritizace, rozhodnutí o hotfix/release, úkoly | Vlastník služby, provoz, dodavatel (dle smlouvy) | Zápis + change log |
| Měsíční service review | Kvalita služby a trend, kapacita, dluh, plán změn | KPI/SLO dashboard, incidenty, backlog, bezpečnostní report | Plán release, rozhodnutí o prioritách, risk decisions | Vlastník služby, provoz, bezpečnost, UX | Service review report |
| Kvartální compliance a rizika | Bezpečnost, právo, přístupnost, auditovatelnost | Bezpečnostní evidence, právní změny, přístupnostní review | Nápravný plán, rozhodnutí o investicích do dluhu | Vlastník služby, bezpečnost, právní, provoz | Decision log + risk register |
|
POZOR Service review musí vyústit v rozhodnutí. Pokud je to jen „prezentace metrik“, nic se nezmění a dluh roste. |
|||||
Checklist – řízení incidentů MUSÍ zajistit:
TABULKA 3 – Incident registry (šablona)
| Incident ID | Datum/čas | Závažnost | Dopad (uživatel/proces/právo) | Detekce (monitoring/hlášení) | Stav | Vlastník | Nápravné opatření / release |
|
TIP U významných incidentů vždy zaznamenejte: kdy byly aktivovány degradační režimy, kdy byla spuštěna komunikace a kdo rozhodl. |
|||||||
Checklist – změnové řízení MUSÍ vynutit:
TABULKA 4 – Záznam změny (šablona)
| Change ID | Popis změny | Dopad (právo/proces/data/UX/bezp./provoz) | Priorita | Schválení (kdo) | Testy / důkazy | Release / datum | Rollback |
|
ČASTÁ CHYBA Bez změnového řízení se do produkce dostanou „rychlé opravy“, které rozbijí přístupnost nebo auditní stopu. |
|||||||
Checklist – bezpečnostní režim po spuštění MUSÍ zahrnout:
TABULKA 5 – Bezpečnostní režim (šablona)
| Aktivita | Frekvence | Vstup | Výstup (důkaz) | Vlastník | Eskalace | Poznámka |
| Patching/aktualizace | ||||||
| Sken zranitelností | ||||||
| Revize oprávnění | ||||||
| Audit logů / anomálie | ||||||
|
POZOR Bezpečnostní opatření v provozu jsou „proces“: pokud není evidence, nelze prokázat, že byla opatření provedena. |
||||||
Checklist – minimální řízení kvality MUSÍ zahrnout:
TABULKA 6 – Minimální KPI/SLO dashboard (šablona)
| Oblast | Metrika | Cíl/SLO | Aktuální stav | Trend | Rozhodnutí (opatření) | Vlastník |
| Kritické scénáře | Úspěšnost dokončení kritického scénáře | |||||
| Dostupnost | Dostupnost syntetických testů kritických scénářů | |||||
| Integrace | Chybovost kritických integrací / fallbacky | |||||
| Výkon | 95. percentil odezvy pro klíčové kroky | |||||
| Podpora | Počet kontaktů na podporu / top důvody | |||||
|
TIP Pro veřejnou službu je často nejdůležitější metrika: „kolik lidí dokončilo kritický scénář bez zásahu úřadu“. |
||||||
Checklist – přístupnost po spuštění MUSÍ být řízena takto:
|
POZOR Přístupnost se nejčastěji rozbije drobnými UI změnami nebo změnou validací. Proto musí být přístupnost v change procesu. |
Checklist – právní změny MUSÍ být řízeny jako změny služby:
TABULKA 7 – Evidence právní změny (šablona)
| ID změny | Popis změny (právní/policy) | Dopad na proces | Dopad na data/integrace | Dopad na texty/UX | Rozhodnutí + termín | Schválil / datum |
|
ČASTÁ CHYBA Změna legislativy se řeší pouze metodickým pokynem. Pokud služba zůstane v původním flow, vzniká rozpor a uživatel je penalizován. |
||||||
Checklist – úřad MUSÍ zajistit:
TABULKA 8 – Knowledge transfer a vendor control (šablona)
| Oblast | Co musí být předáno | Frekvence aktualizace | Kdo vlastní | Důkaz | Riziko, když chybí |
| Konfigurace a prostředí | |||||
| Runbooky a provozní postupy | |||||
| Release a změny | |||||
| Integrace a degradační režimy | |||||
|
DŮSLEDEK Pokud úřad nekontroluje znalosti a konfiguraci, vzniká vendor lock-in a služba je neřiditelná při změně dodavatele nebo lidí. |
|||||
Po spuštění se řízení přesouvá z režimu „řízení ICT projektu“ do režimu „řízení služby“. Tato kapitola jasně odděluje: ICT projekt končí předáním a stabilizací (DF-4), zatímco služba pokračuje a vyžaduje pravidelné řízení incidentů, změn, bezpečnosti, přístupnosti a právních dopadů. Změny po spuštění mohou být řízeny buď jako změny služby, nebo – pokud svou složitostí překročí běžný režim změn – mohou vyústit v nový ICT projekt. Rozhodnutí o tom MUSÍ být evidováno a použito standardní řízení dle Metodiky řízení ICT projektů (záměr, governance, brány, rizika).
TABULKA 9 – Kdy je změna „změna služby“ a kdy „nový ICT projekt“ (rozhodovací minimum)
| Kritérium | Změna služby (běžný režim) | Nový ICT projekt | Rozhodnutí a evidence | Typické riziko |
| Rozsah změny | Úprava dílčí funkce bez zásahu do architektury | Nová služba / zásadní rozšíření / změna architektury | Rozhodnutí v service review / řídicí orgán | Skryté náklady |
| Integrace | Bez nových kritických integrací | Nové registry/integrace nebo změna kritické integrace | Decision log změn / projektový záměr | Výpadky, závislosti |
| Bezpečnost a data | Bez změny klasifikace nebo dopadu | Změna klasifikace, nové citlivé údaje, nové role, nový threat model | Bezpečnostní schválení + governance projektu | Incident / sankce |
| UX a přístupnost | Dílčí UI změny s kontrolou kritických scénářů | Nové flow, nové kanály, zásadní přepracování | Akceptační režim / projekt | Nedokončenost scénářů |
| Rozpočet a termín | V rámci provozních kapacit a běžného release rytmu | Vyžaduje samostatný rozpočet, veřejnou zakázku nebo dlouhý harmonogram | Záměr a schválení projektu dle metodiky | Neschválené čerpání |
|
POZOR Pokud změna překročí běžný režim a přesto se řídí jako „běžná změna“, vzniká skrytý projekt bez governance a bez bran. To je nejčastější způsob, jak se do provozu dostanou neřízené zásadní změny. |
||||
Účelem kapitoly je vynutit, aby orgán veřejné moci systematicky rozpoznal, zastavil a neopakoval typická selhání digitalizace ještě před tím, než se promítnou do chyb v provozu, stížností, právní neobhajitelnosti nebo do vendor lock-in. Kapitola poskytuje katalog selhání (antipatterns) z praxe veřejné správy, jejich signály, dopady, minimální preventivní kontroly a požadované důkazy. Kapitola je rozhodovací: každé selhání musí mít „STOP triggery“ a konkrétní kontrolní opatření navázané na brány DF a na řízení ICT projektu.
Orgán veřejné moci MUSÍ rozhodnout a doložit, že:
|
POZOR „Selhání“ není obecná stížnost na projekt. Selhání je opakovatelný vzor, který má rozpoznatelné signály a preventivní kontrolu. Pokud nejsou signály a kontrola jasné, nelze selhání řídit ani zastavit. |
TABULKA 1 – Povinné důkazy pro práci se selháními (Anti-failure pack)
| Výstup / důkaz | Minimální obsah | Kdo odpovídá za existenci | Kdy MUSÍ existovat | Použití (k čemu slouží) | Kontrolní bod (brána) | Kde se vede |
| Katalog selhání (tato kapitola) jako checklist | Seznam selhání, hard stop/soft stop, signály, požadované důkazy, odkazy na relevantní kapitoly metodiky | PM + věcný gestor; útvary přispívají dle tématu | Před DF-1; aktualizace před DF-2 a DF-3 | Jednotný standard kontroly | DF-1 až DF-3 | Gate pack / Evidence pack |
| Evidence pack index (rejstřík důkazů) | Odkazy na artefakty pro prevenci selhání (právo, proces/data, UX/přístupnost, bezpečnost, provoz) | PM | Před DF-1; aktualizace průběžně | Dohledatelnost a audit | DF-1 až DF-3 | Evidence pack |
| Decision log (rozhodnutí + výjimky) | GO/STOP, podmínky, akceptace rizika, odůvodnění, vlastníci a termíny | PM; schvaluje governance projektu | Od DF-1 průběžně; uzavřený před DF-3 | Obhajitelnost rozhodnutí | DF-1 až DF-4 | Řízení projektu – Decision log |
| Risk/Issue registry (selhání jako rizika a issues) | Záznam selhání, dopad, vlastník, nápravný plán, termín, eskalace | PM + vlastníci dle oblasti | Od DF-1 průběžně | Řízení tolerancí a eskalace | DF-1 až DF-3 | Řízení projektu – rizika/issues |
| Post-mortem a lessons learned (po incidentech a významných odchylkách) | Příčina, rozhodnutí, opatření, termíny, změny v checklistech a standardech | Provoz (incidenty) / PM (projektové odchylky) | Po významných incidentech / po DF-4 | Zabránění opakování selhání | DF-4 / řízení služby | Provozní evidence + Řízení služby |
|
TIP Selhání se MUSÍ zapisovat jako rizika/issues s vlastníkem a termínem. „Ví se o tom“ bez evidence znamená, že se to nestane prioritou a problém se vrátí v provozu. |
||||||
|
ČASTÁ CHYBA Projekt se hodnotí podle „dodání“ (vývoj hotov), ne podle schopnosti služby být používána a obhajitelně provozována. |
Pozn.: Prakticky se selhání dají seskupit do čtyř oblastí (pomáhá při rychlé diagnostice a při definování důkazů do Evidence packu):
Technologická selhání
Organizační selhání
Legislativní selhání
Společenská/uživatelská selhání
TABULKA 2 – Katalog selhání (používat jako kontrolní seznam v DF branách)
| ID | Selhání (vzor) | Hard stop? | Typické signály | Dopad | Minimální prevence (kontrola) | Požadovaný důkaz | Kdy se odhaluje | Vazba na kapitolu |
| F-01 | Nejasná hranice služby a kritické scénáře | ANO | Rozsah se mění; „to se dořeší“; různé definice u útvarů/dodavatele | Skluz, dodatky, neobhajitelné rozhodnutí o rozsahu | Definice služby + seznam kritických scénářů + co není součástí | Service definice (kap. 1–2) + akceptační kritéria (kap. 5) | DF-1 | 1,2,5,7 |
| F-02 | Právo řešené až po vývoji | ANO | Právní útvar není v Decision logu; texty nejsou schválené; chybí verzování | Neplatné postupy, stížnosti, rušení rozhodnutí | Právní konstrukce + schválení právně významných informací | Právní konstrukce, seznam právně významných textů (kap. 3) | DF-1, DF-3 | 3,7,8 |
| F-03 | Proces existuje jen „na papíře“, ne v provozu | ANO | Nejsou výjimky; není napojení na evidenci/spis; ruční obcházení | Chaos v provozu, ztráta důkazů, růst papíru | Proces L0/L1 + výjimky + odpovědnosti + evidence | Mapa procesu + výjimky + evidence (kap. 4) | DF-1, DF-2 | 4,7 |
| F-04 | Data bez vlastníka a autority (data ownership) | ANO | Spory o „správná data“; integrace bez odpovědného útvaru; nejasné zdroje pravdy | Nekonzistence, chyby, právní spory | Datová inventura + vlastníci + pravidla oprav | Datová inventura + pravidla oprav (kap. 4) | DF-1 | 4,7 |
| F-05 | Integrace bez degradačních režimů | ANO | „Když registr nejede, tak to nejde“; fallback není definován; výpadky paralyzují službu | Výpadky, improvizace mimo evidence, dotazy/stížnosti | Pro kritické integrace fallback a texty pro uživatele | Šablona degradačních režimů + runbook (kap. 6,8) | DF-3 | 6,8 |
| F-06 | UX jako estetika, ne jako dokončení kritického scénáře | ANO | Vysoké drop-off; nejasné texty; uživatel neví, co dělat; chybí IA/flow | Nedokončení podání, přepážka přebírá práci | IA/flow + texty + testy kritických scénářů | IA/flow + protokoly testů (kap. 5) | DF-2 | 5,7 |
| F-07 | Přístupnost řešená až po stížnosti | ANO | Neexistuje důkaz přístupnosti; „dodělá se“; po releasu se zhoršuje | Diskriminace, reputace, právní riziko | Přístupnostní plán + ověřování kritických scénářů | Protokoly přístupnosti + backlog vad (kap. 5,9) | DF-2, po release | 5,9 |
| F-08 | Bezpečnost deklarativní bez důkazů | ANO | Chybí výsledky testů; neexistuje evidence náprav; sdílené účty | Incident, únik dat, sankce | Security baseline + testy + rozhodnutí o zbytkovém riziku | Bezpečnostní protokoly + decision o riziku (kap. 6,7) | DF-2, DF-3 | 6,7 |
| F-09 | Logy existují, ale nejsou použitelné | ANO | Nelze dohledat konkrétní případ; chybí korelace; logy bez runbooku | Neobhajitelnost, dlouhé incidenty | Logování + korelační ID + postup reakce | Monitoring & logging požadavky + runbook (kap. 6) | DF-3 | 6,8 |
| F-10 | Provoz přizvaný na konci (předávka = „kód“) | ANO | Chybí runbook, přístupy, monitoring; test obnovy není; provoz odmítá převzetí | Neřízený provoz, dlouhé výpadky | Operating model + handover pack + restore test | Provozní model + předávací protokol (kap. 6,8) | DF-2, DF-3 | 6,8,7 |
| F-11 | Go-live bez rollbacku a hypercare | ANO | Neexistuje cutover/rollback; žádná zvýšená podpora; incidenty bez triage | Chaos, reputační škoda, návrat k papíru | Cutover + rollback + hypercare režim | Go-live pack (kap. 8) | DF-3 | 8,7 |
| F-12 | Změny po spuštění ad hoc, bez evidence | ANO | Hotfix bez schválení; nejasné verze; nárůst vad; „nevíme, co je v produkci“ | Neauditovatelný stav, dluh, bezpečnostní riziko | Change backlog + release evidence + governance služby | Change log + release evidence (kap. 9) | Po DF-4 | 9 |
| F-13 | Dodavatelská závislost a ztráta znalostí | ANO | Znalost drží jednotlivec; dokumentace chybí; úřad neumí rozhodovat | Vendor lock-in, neschopnost změny | Evidence konfigurace, know-how předávky, kontrola přístupů | Knowledge transfer evidence (kap. 9) | DF-4 a provoz | 9 |
| F-14 | Metriky nejsou rozhodovací (sbírá se, ale neřídí) | NE (soft stop) | Dashboard bez akce; backlog neroste podle dopadu; rozhoduje „kdo křičí“ | Zhoršující se kvalita, nárůst dotazů | KPI/SLO navázané na rozhodnutí a backlog | Service review report (kap. 9) | Po DF-4 | 9 |
|
POZOR Hard stop znamená: bez nápravy nelze pokračovat do další brány. Soft stop znamená: lze pokračovat pouze s formální podmínkou (vlastník, termín, důkaz) a s řízeným rizikem. |
||||||||
Checklist DF-1 (před realizací) – nejčastější STOP body:
Checklist DF-2 (před převzetím) – nejčastější STOP body:
Checklist DF-3 (go-live) – nejčastější STOP body:
|
TIP Do gate checklistu vždy uveďte odkaz na konkrétní důkaz. „Splněno“ bez odkazu je považováno za nesplněno. |
Checklist – včasné signály, které MĚLY BY vyvolat eskalaci nebo STOP:
|
DŮSLEDEK Ignorování včasných signálů vede k tomu, že se selhání projeví až při DF-3 nebo v provozu, kdy je oprava nejdražší. |
TABULKA 3 – Rychlá nápravná opatření (minimální)
| Selhání | Okamžité rozhodnutí | Minimální náprava (co doplnit) | Kdo zajišťuje (útvar) | Důkaz | Do kdy | Eskalace |
| F-01 Nejasný rozsah | STOP do DF-1 / změnové řízení | Uzavřít kritické scénáře + akceptační kritéria + co není součástí | Věcný gestor + PM + UX | Aktualizovaný seznam scénářů + Decision log | Před zahájením realizace | Governance projektu |
| F-02 Neuzavřené právo | STOP do DF-1 | Schválit právní konstrukci a právně významné texty + verzování | Právní + věcný gestor | Schválení + seznam textů + verze | Před DF-1 | Governance projektu |
| F-05 Bez fallbacku integrací | STOP do DF-3 | Doplnit degradační režimy + runbook + texty pro uživatele | Architektura + provoz + UX/obsah | Tabulka degradačních režimů + runbook | Před DF-3 | Governance projektu |
| F-10 Provozní nepřipravenost | STOP do DF-2/DF-3 | Doplnit monitoring, runbooky, přístupy, restore test a předávku | Provoz + bezpečnost + dodavatel | Předávací protokol + protokol obnovy | Před DF-3 | Řídicí orgán projektu |
| F-12 Ad hoc změny v provozu | Zastavit ad hoc nasazování | Zavést change backlog + release evidence + pravidla schvalování | Vlastník služby + provoz | Change log + release evidence | Do 2 týdnů od zjištění | Vedoucí provozu / governance služby |
|
POZOR Rychlá náprava nesmí být „rychlý patch“ bez evidence. Náprava musí posílit kontrolní mechanismus (důkaz + pravidlo), jinak se selhání vrátí. |
||||||
Checklist – následující stavy NESMÍ být akceptovány jako důkazy:
|
ČASTÁ CHYBA Za „důkaz“ se považuje dokument vytvořený dodavatelem bez schválení a bez vazby na rozhodnutí a provozní dopady. |
Katalog selhání je používán jako kontrolní mechanismus v rámci řízení ICT projektu dle Metodiky řízení ICT projektů. Kapitola nevytváří nové projektové role ani paralelní procesy: selhání se zapisují do standardních evidencí projektu (risk/issue registry, change log, decision log) a řeší se prostřednictvím standardních projektových mechanismů (řízení změn, řízení rizik, akceptace, eskalace dle tolerancí). Brány DF (kap. 7) jsou použity jako formální body, kde se selhání musí prokazatelně uzavřít (STOP/GO).
TABULKA 4 – Mapování selhání na projektové mechanismy (jak se to řídí v projektu)
| Typ selhání | Primární mechanismus v ICT projektu | Kdy eskalovat | Co je výstup (důkaz) | Kde se eviduje | Vazba na DF bránu |
| Rozsah, scénáře, akceptační kritéria (F-01, F-06) | Řízení rozsahu + akceptační řízení | Při změně kritických scénářů / skluzech / sporu o „co se dodává“ | Aktualizované scénáře + akceptační kritéria + rozhodnutí | Decision log + backlog | DF-1, DF-2 |
| Právní konstrukce a texty (F-02) | Schvalování a compliance v projektu | Při nejasných právních účincích nebo změně legislativy | Schválení právně významných textů + verzování | Evidence pack + decision log | DF-1, DF-3 |
| Proces, data, integrace (F-03, F-04, F-05) | Řízení závislostí + řízení rizik | Při odmítnutí integrace / výpadcích / nejasném vlastnictví | Datová inventura + degradační režimy + runbook | Risk/issue registry + evidence pack | DF-1, DF-3 |
| Bezpečnost, logování, provozní připravenost (F-08, F-09, F-10) | Akceptace + řízení rizik + provozní předávka | Při kritických nálezech, neauditovaných přístupech, chybějících důkazech obnovy | Testy + nápravy + provozní artefakty | Evidence pack + risk/issue registry | DF-2, DF-3 |
| Go-live režim (F-11) | Go-live řízení jako milník projektu | Při absenci rollbacku/hypercare nebo při nejistotě integrací | Cutover/rollback/hypercare pack | Go-live pack + decision log | DF-3 |
| Změny po spuštění (F-12 až F-14) | Přechod do řízení služby; pokud rozsah velký, nový projekt | Při ad hoc změnách nebo při překročení kapacit/rozpočtu | Change log + release evidence + service review rozhodnutí | Řízení služby + (případně) nový projektový záměr | DF-4 / řízení služby |
|
POZOR Pokud selhání není zachyceno v risk/issue registry a v Decision logu, neexistuje formální odpovědnost a nelze ho řídit. To odporuje principům řízení ICT projektu a vede k opakování stejné chyby. |
|||||
Přílohy jsou součástí metodického balíčku Digital First a jsou vydávány jako samostatné dokumenty. Při odkazování uvádějte vždy označení přílohy (A–E) a název dokumentu. Použití příloh se doporučuje evidovat v rozhodovací evidenci (např. Decision log / evidence pack), pokud je to relevantní pro auditovatelnost.
Poznámka: Ilustrativní obrázky, schémata a příklady zahraniční praxe mohou být používány jako podpůrné materiály, nejsou však normativní součástí příloh A–E ani povinným důkazem samy o sobě.
Zahraniční standardy fungují zejména díky tomu, že kombinují: (1) jasná kritéria, (2) panelové brány/assessment, (3) povinné důkazy, (4) rytmus měření po spuštění. Tyto prvky jsou přenositelné i do české praxe.
|
TIP Zahraniční příklady uvádějte jako inspirační zdroje. Převzaté prvky musí být mapovány na české role, důkazy a brány ICT projektového řízení. |
| Země / praxe | Podstata | Konkrétní prvek k převzetí | Kam vložit (metodika) | Poznámka |
| UK | Service Standard + service assessments | Service assessment panel s výstupem PASS/CONDITIONAL/FAIL a povinnými důkazy | FULL Kap. 7; LIGHT Kap. 7 (spouštěče) | Model bran a hodnocení |
| USA | Digital Services Playbook (13 plays) | Kontrolní otázky při zahájení a go-live (uživatelé, iterace, tým, měření) | FULL Kap. 2 a 8; LIGHT Kap. 2–6 | Použitelné jako pre-mortem |
| Austrálie | Digital Service Standard | Checkpointy: inkluze, důvěra, monitoring služby | FULL Kap. 5/6/9; LIGHT Kap. 4/5/6 | Silné na měření služby |
| Nový Zéland | Digital Service Design Standard | Princip „design pro celý životní cyklus služby“ | FULL Kap. 0/9; LIGHT Kap. 6 | Důraz na provoz a zlepšování |
| Kanada | Digital Standards + Guideline on Service and Digital | Standardy jako základ + důraz na důvěryhodnost, bezpečnost, otevřenost | FULL Kap. 6/9; LIGHT Kap. 5/6 | Dobré pro governance po go-live |
| NHS (UK) | Sektorová adaptace Service Standardu | Společný standard + sektorové body (specifika domény) | Příloha (sektorové přílohy) | Vzor pro resortní dodatky |
| Ontario (Kanada) | Digital Service Standard + assessment | 1stránkový „poster“ pro vedení + assessment proces | Úvod + FULL Kap. 7 | Užitečné pro prosazení standardu |
| Dánsko | Digital-ready legislation | Checklist digital-ready prvků legislativy | FULL Kap. 3 | Vhodné pro legislativní změny |
| Estonsko/EU | Once-only + bezpečná výměna dat | Once-only kontrolní otázky + zdůvodnění, proč se data sbírají znovu | FULL Kap. 4/6; LIGHT Kap. 1/4 | Vždy s právním titulem a interoperabilitou |
Příklad z praxe v ČR: eRecept je ilustrace úspěšné digitalizace konkrétní agendy, kde byl nastaven jasný právní rámec, centrální governance a jednotný provozní model.
Poučení pro Digital First není „kopírovat řešení“, ale převzít principy: jasné rozhodnutí o odpovědnosti, integrace jako dohoda (ne předpoklad), bezpečnost jako evidence a průběžné měření kvality po spuštění.
Co je přenositelné do jiných služeb:
TABULKA 5 – Odkazové zdroje použité jako inspirace
| Zdroj | URL | Využití v metodice |
| UK – Service Standard (GOV.UK) | https://www.gov.uk/service-manual/service-standard | Kritéria služby + inspirace pro panelové brány |
| UK – Service assessments (GOV.UK) | https://www.gov.uk/service-manual/service-assessments | Model assessment panelu |
| USA – Digital Services Playbook (USDS) | https://playbook.usds.gov/ | Kontrolní otázky (13 plays) pro zahájení a go-live |
| Austrálie – Digital Service Standard (digital.gov.au) | https://www.digital.gov.au/policy/digital-experience/digital-service-standard | Checkpointy inkluze, měření a provozu |
| Nový Zéland – Digital Service Design Standard | https://www.digital.govt.nz/standards-and-guidance/digital-service-design-standard | Principy designu pro celý životní cyklus |
| Kanada – Digital Standards | https://www.canada.ca/en/government/system/digital-government/government-canada-digital-standards.html | Standardy pro důvěryhodné služby |
| Kanada – Guideline on Service and Digital | https://www.canada.ca/en/government/system/digital-government/guideline-service-digital.html | Doporučení pro implementaci standardů |
| NHS – NHS service standard | https://service-manual.nhs.uk/standards-and-technology/service-standard | Sektorová adaptace standardu |
| Ontario – Digital Service Standard | https://www.ontario.ca/page/digital-service-standard | 13 bodů + inspirace pro interní „poster“ |
| Dánsko – Guidance on digital-ready legislation | https://en.digst.dk/digital-transformation/digital-ready-legislation/guidances-and-tools/guidance-on-digital-ready-legislation/ | Checklist pro digital-ready legislativu |
| Estonsko – X-Road (e-Estonia) | https://e-estonia.com/solutions/interoperability-services/x-road/ | Příklad bezpečné výměny dat (princip) |
| X-Road (projekt) | https://x-road.global/ | Referenční zdroj pro koncept datové výměny |
| EU – Once-Only Principle (TOOP/ISA²) | https://ec.europa.eu/isa2/isa2conf18/once-only-principle-project-toop_en | Princip once-only pro kontrolní otázky v datech |
